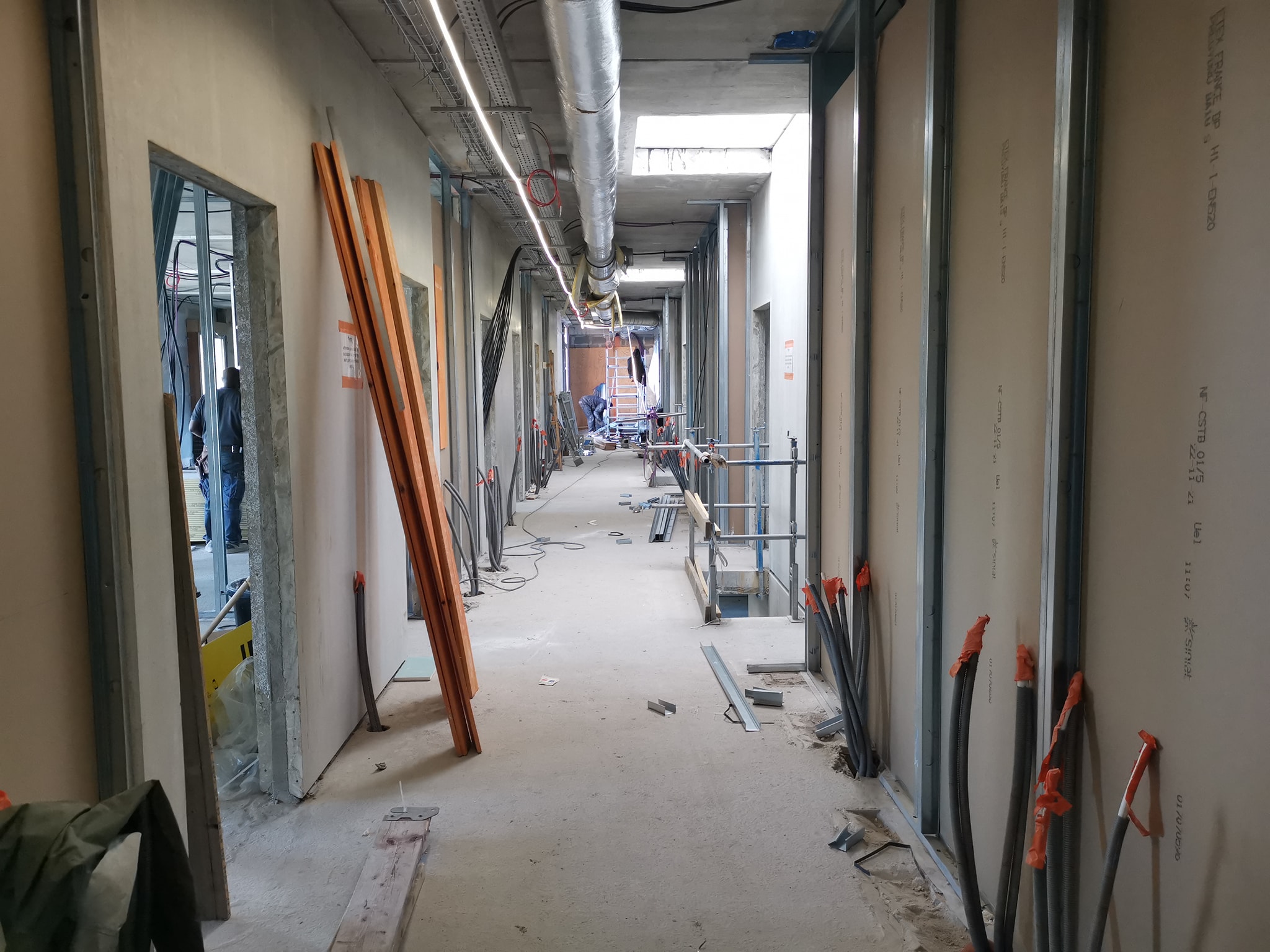

26 janvier 2022, choix des couleurs des chambres

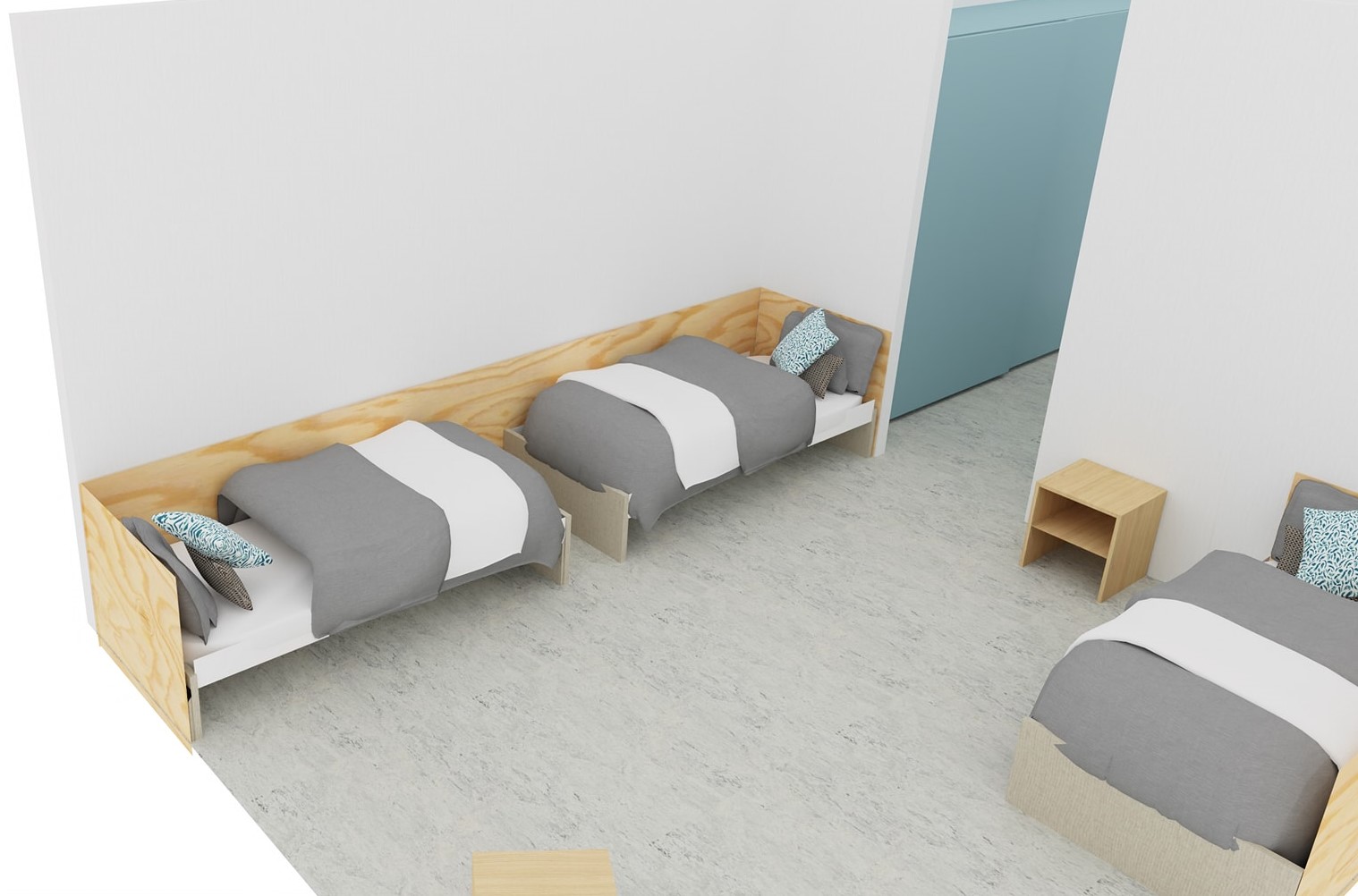

Chambres de 2

Chambres de 4

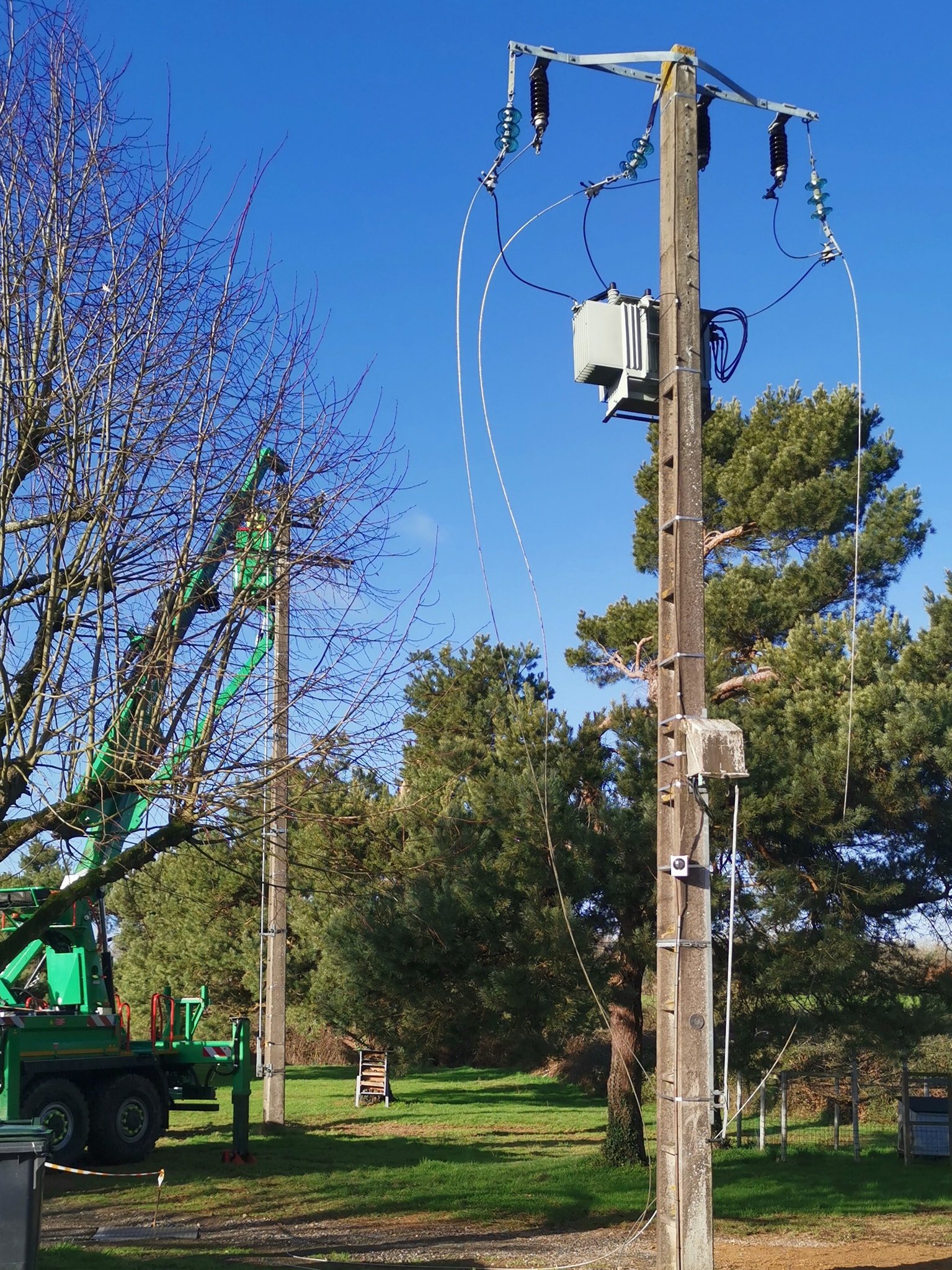

09 janvier 2022, retrait du poteau électrique

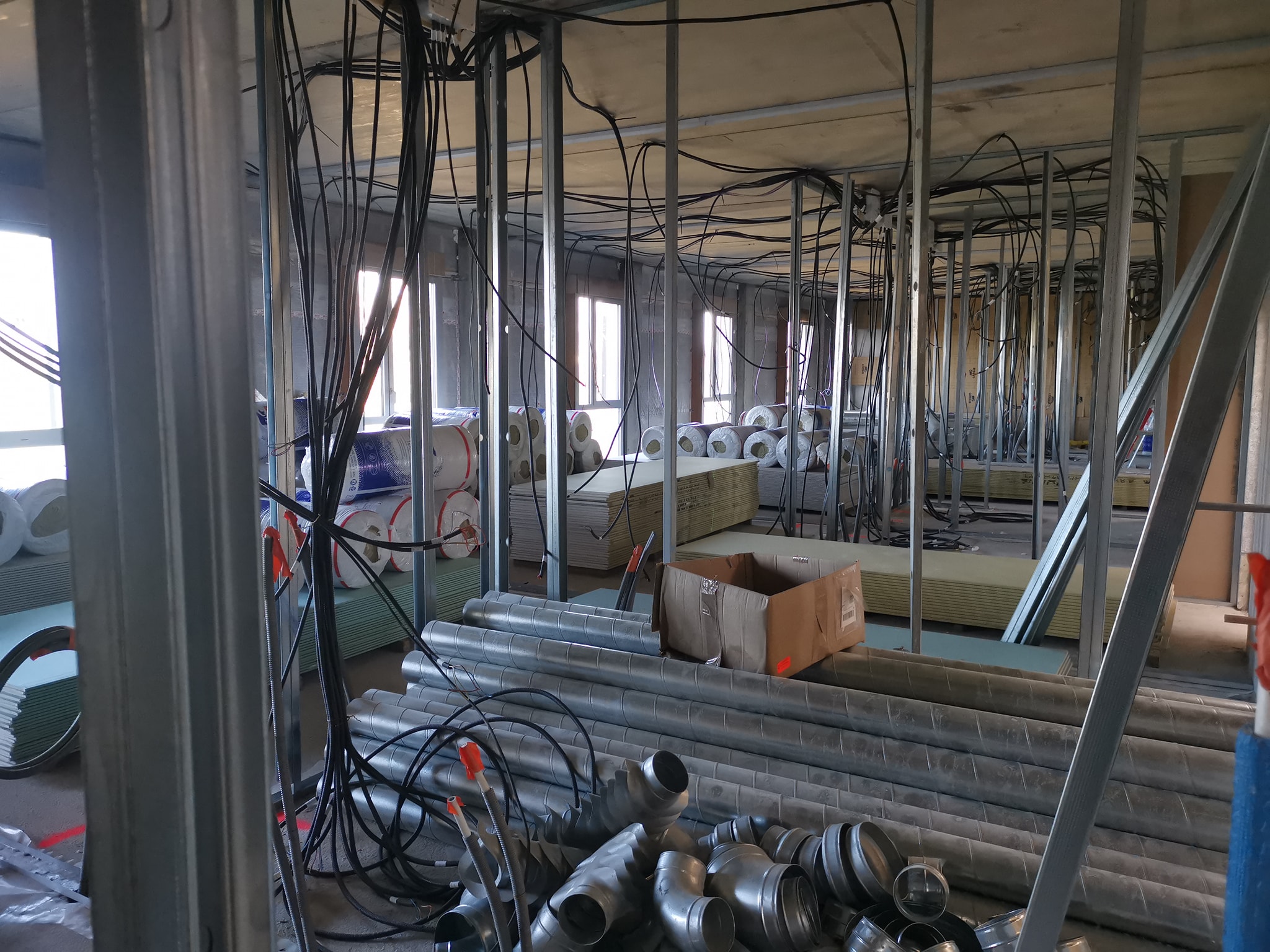

05 janvier 2022, cloisonnement en cours

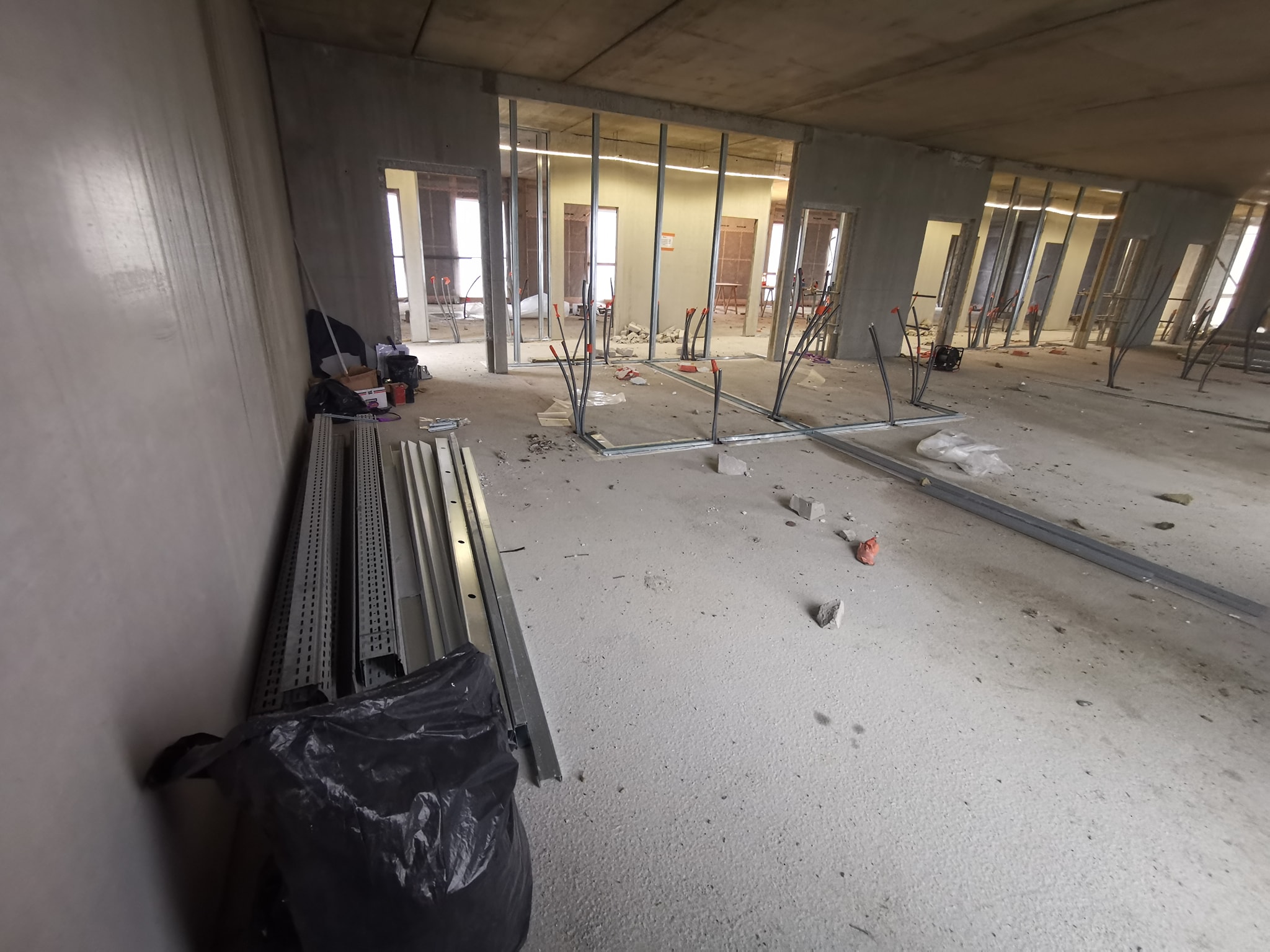

11 décembre 2021, le rez de chaussé prend forme

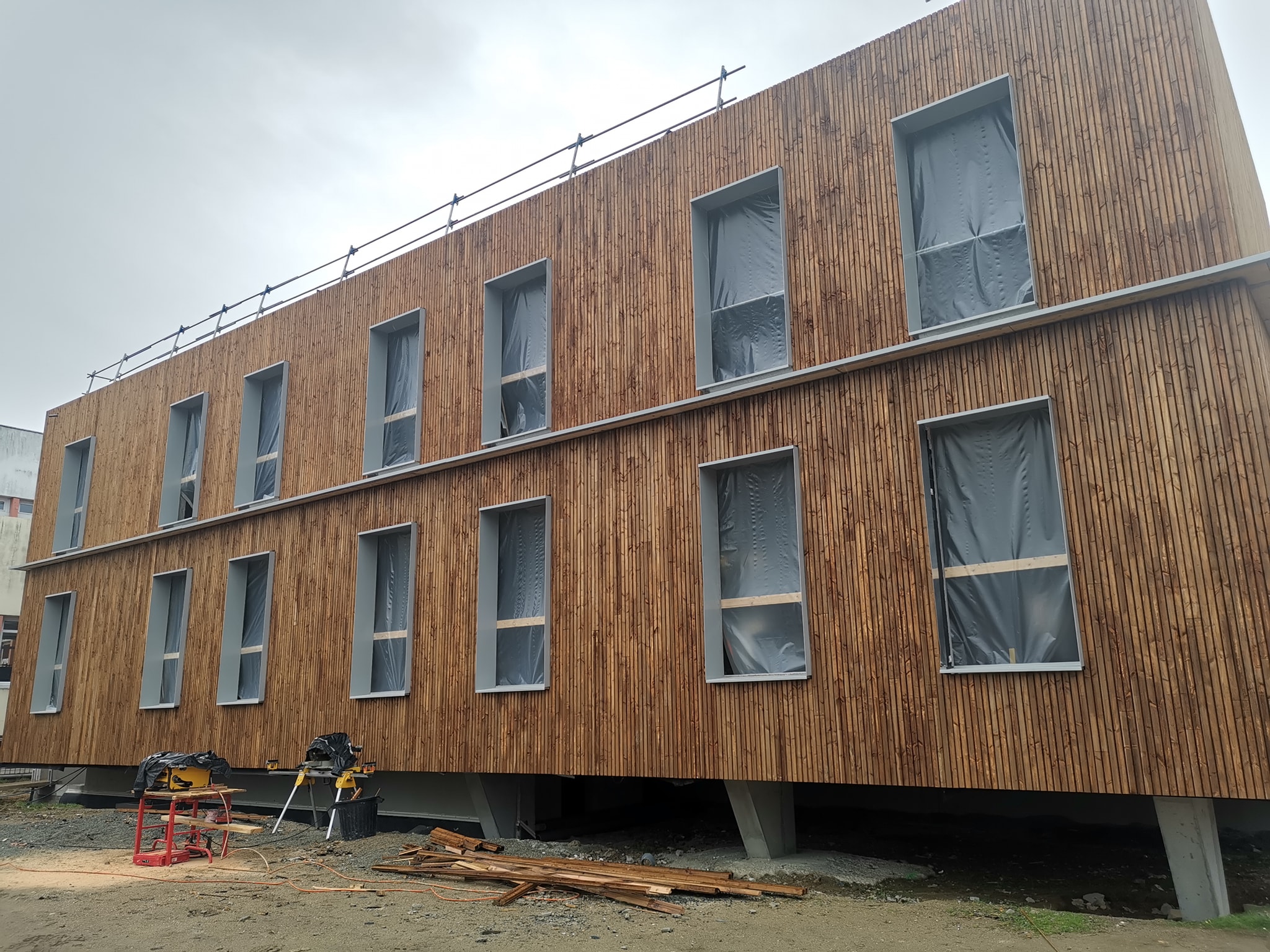

06 décembre 2021, bardage de la façade Est

23 novembre 2021, bardage de la façade Est

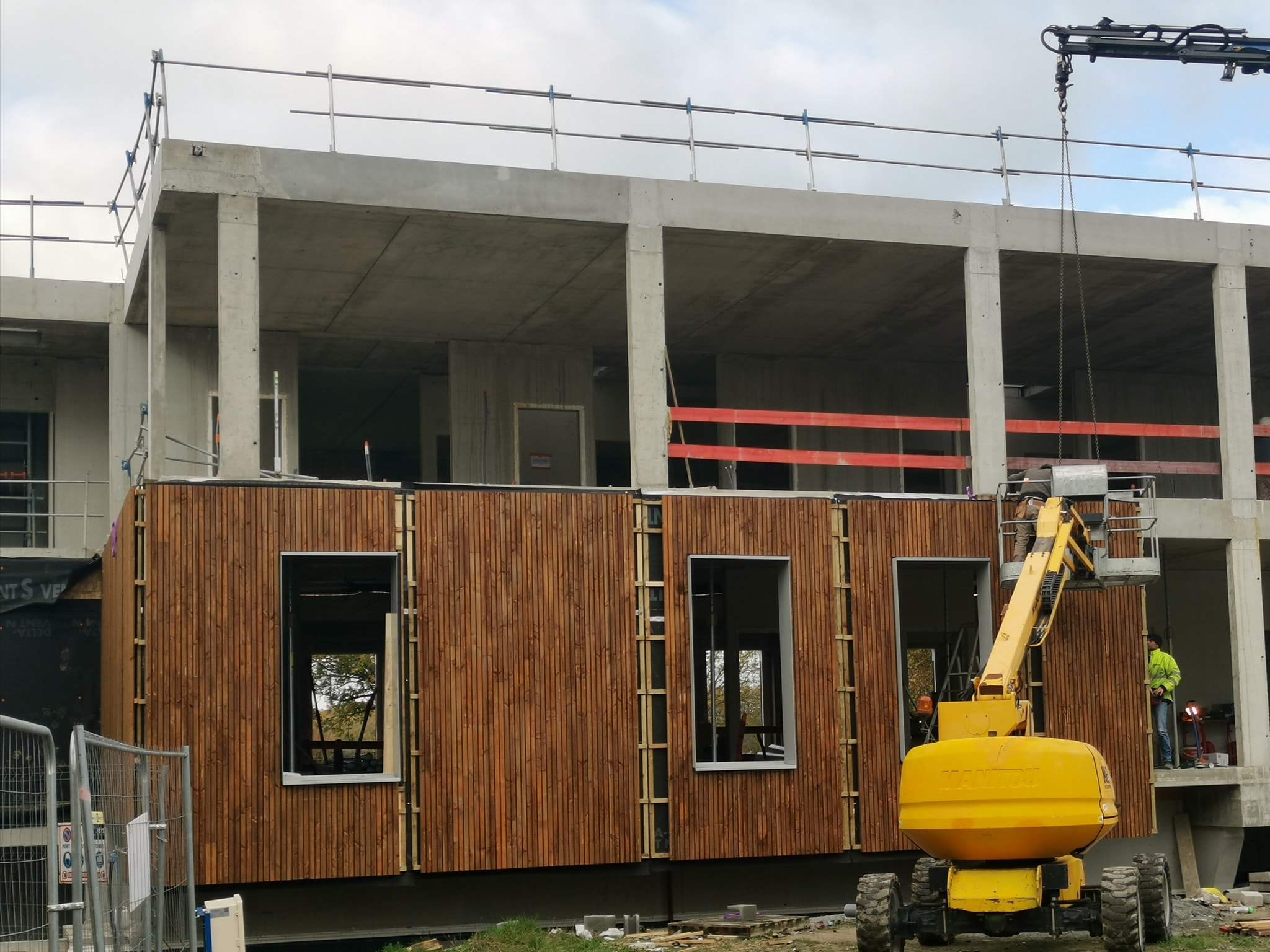

22 novembre 2021, bardage de la façade Est

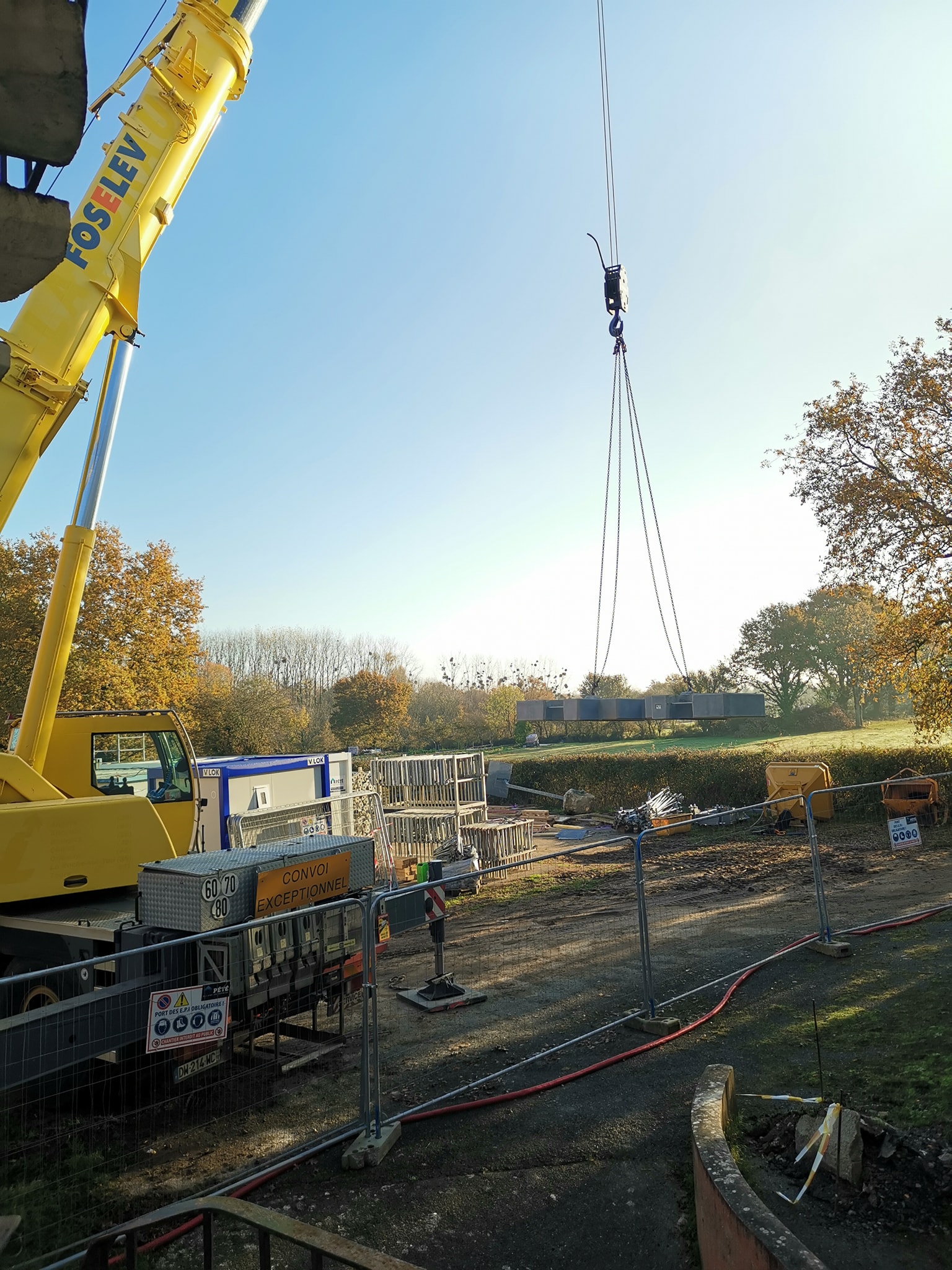

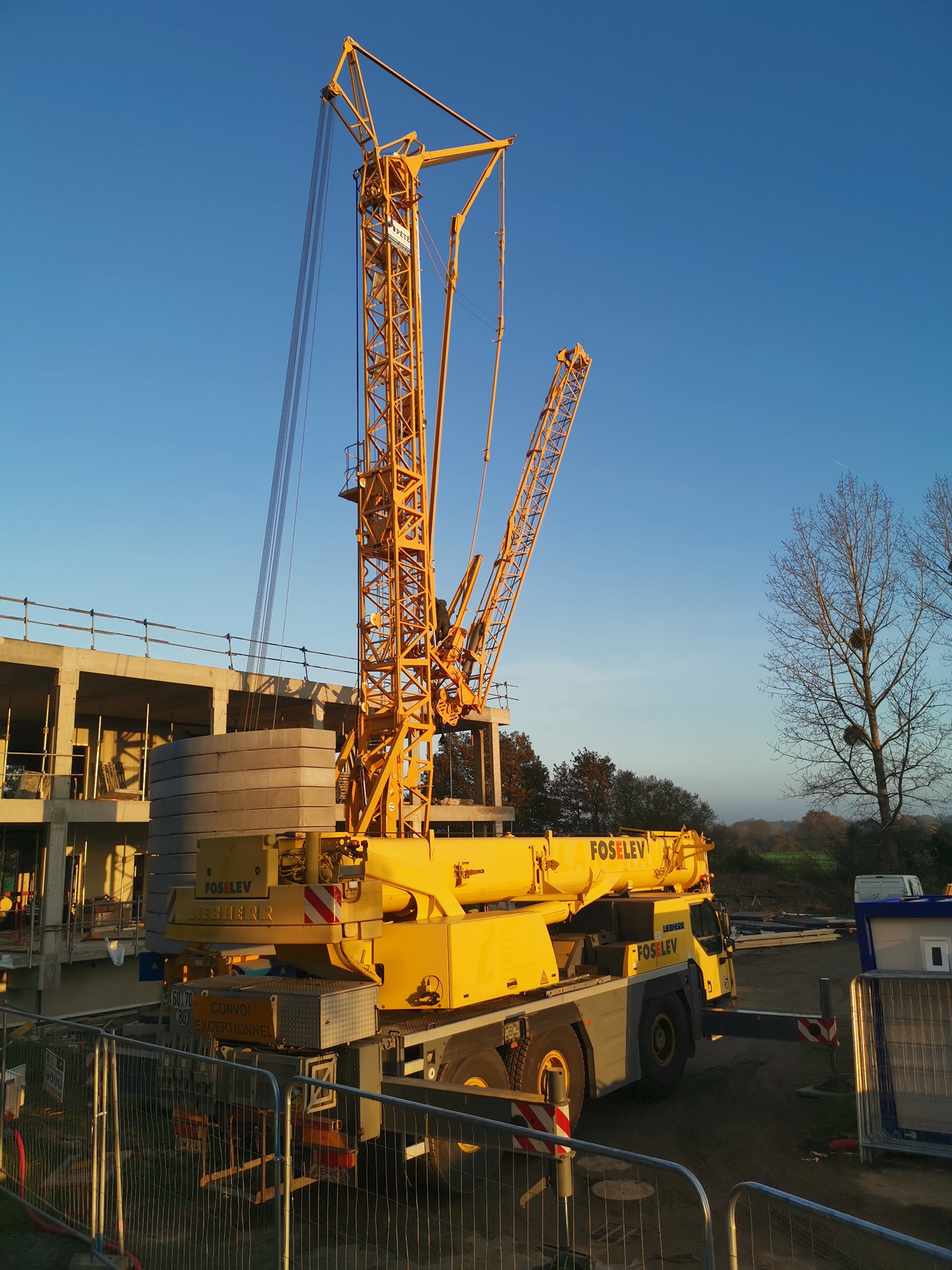

20 novembre 2021, retrait de la grue

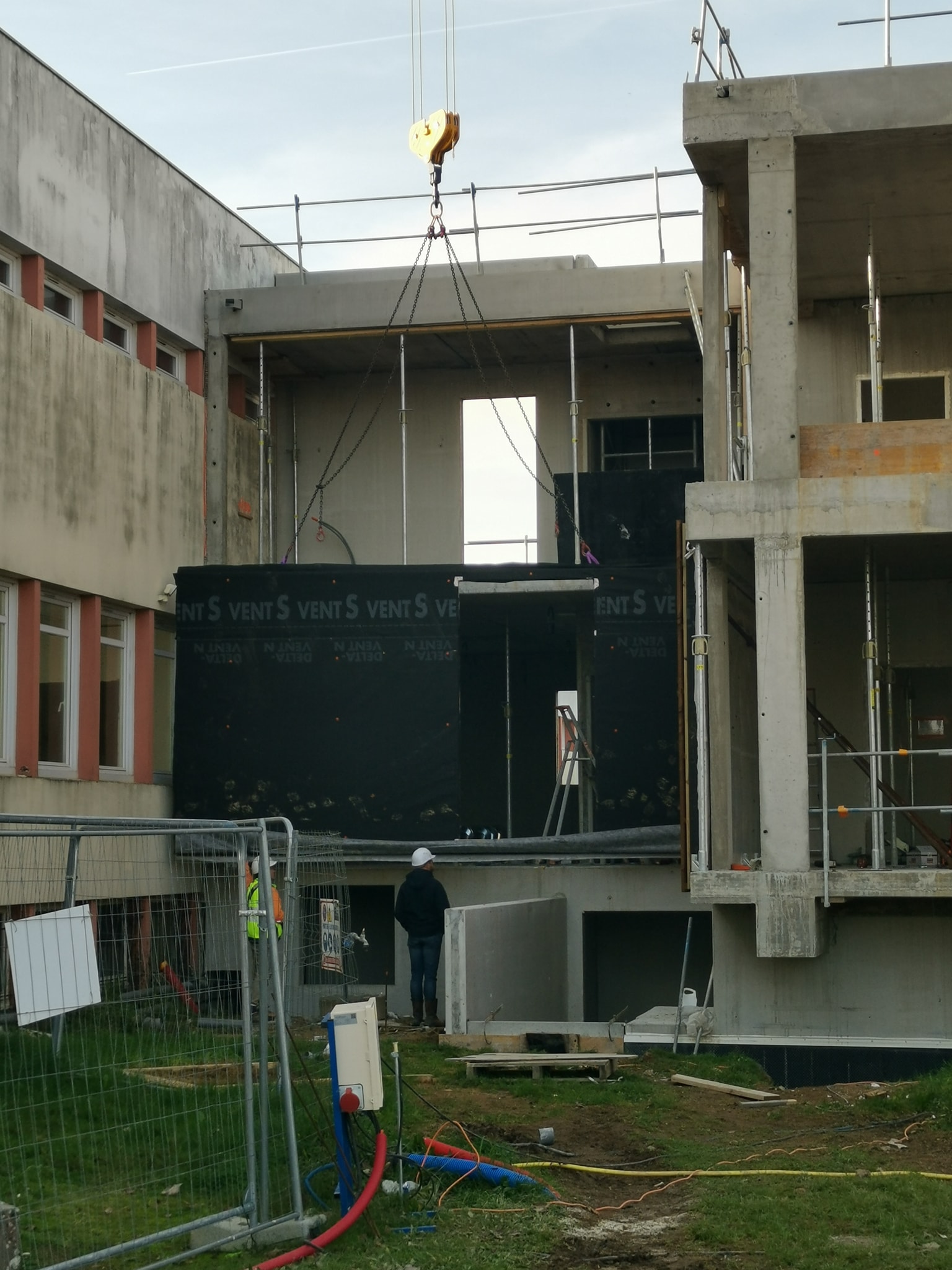

18 novembre 2021, début du bardage de la façade Est

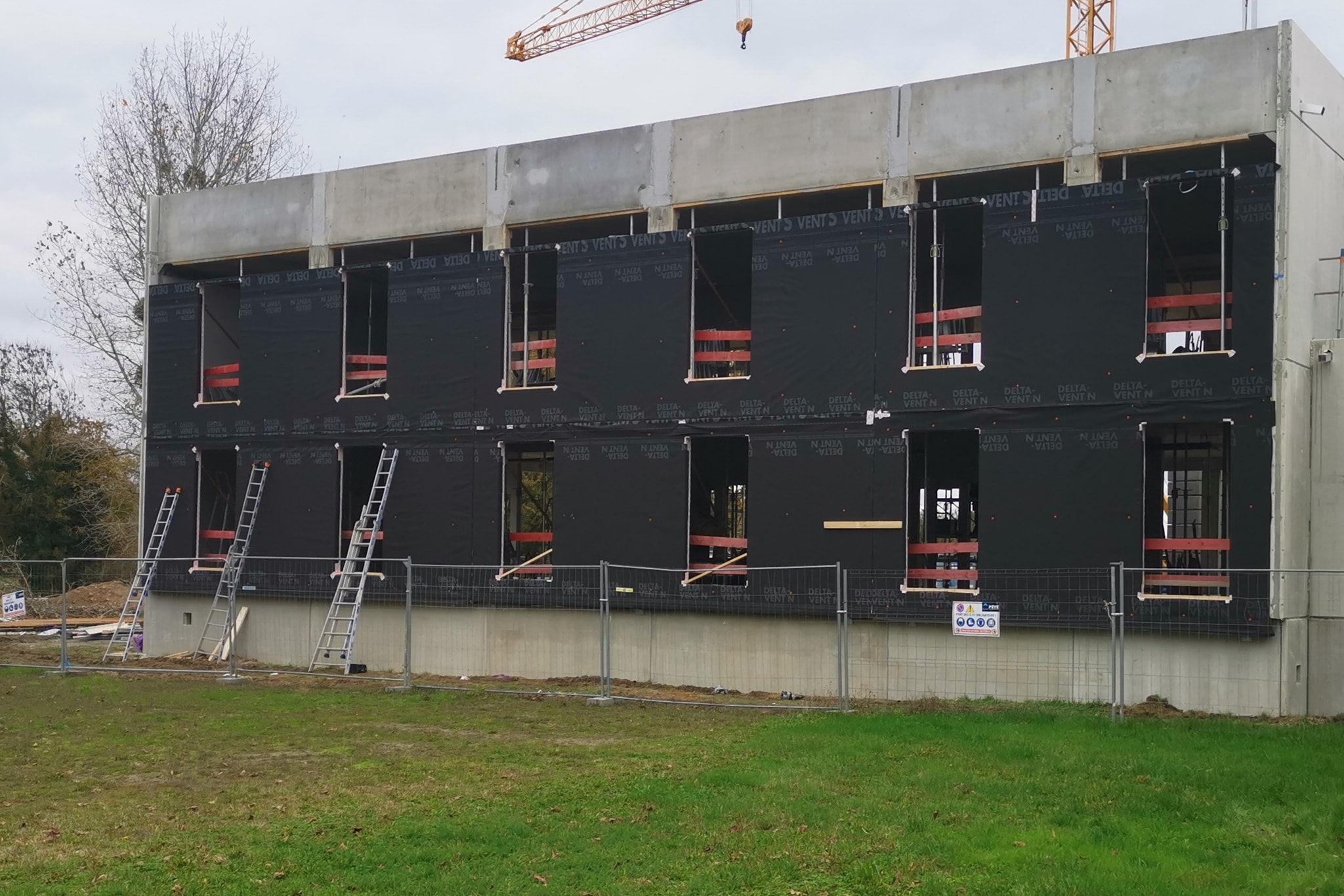

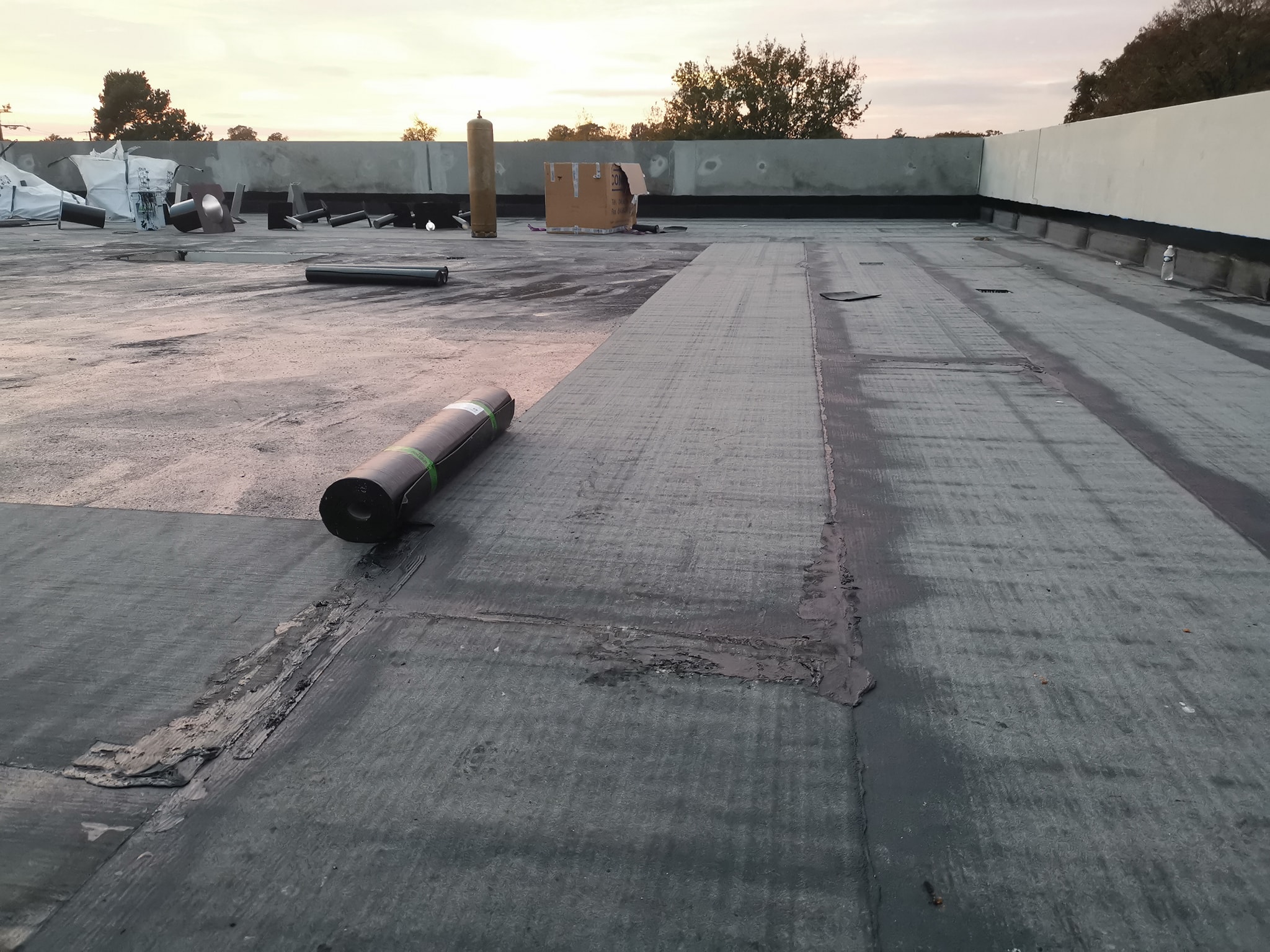

17 novembre 2021, façade Ouest et étanchéité du toit

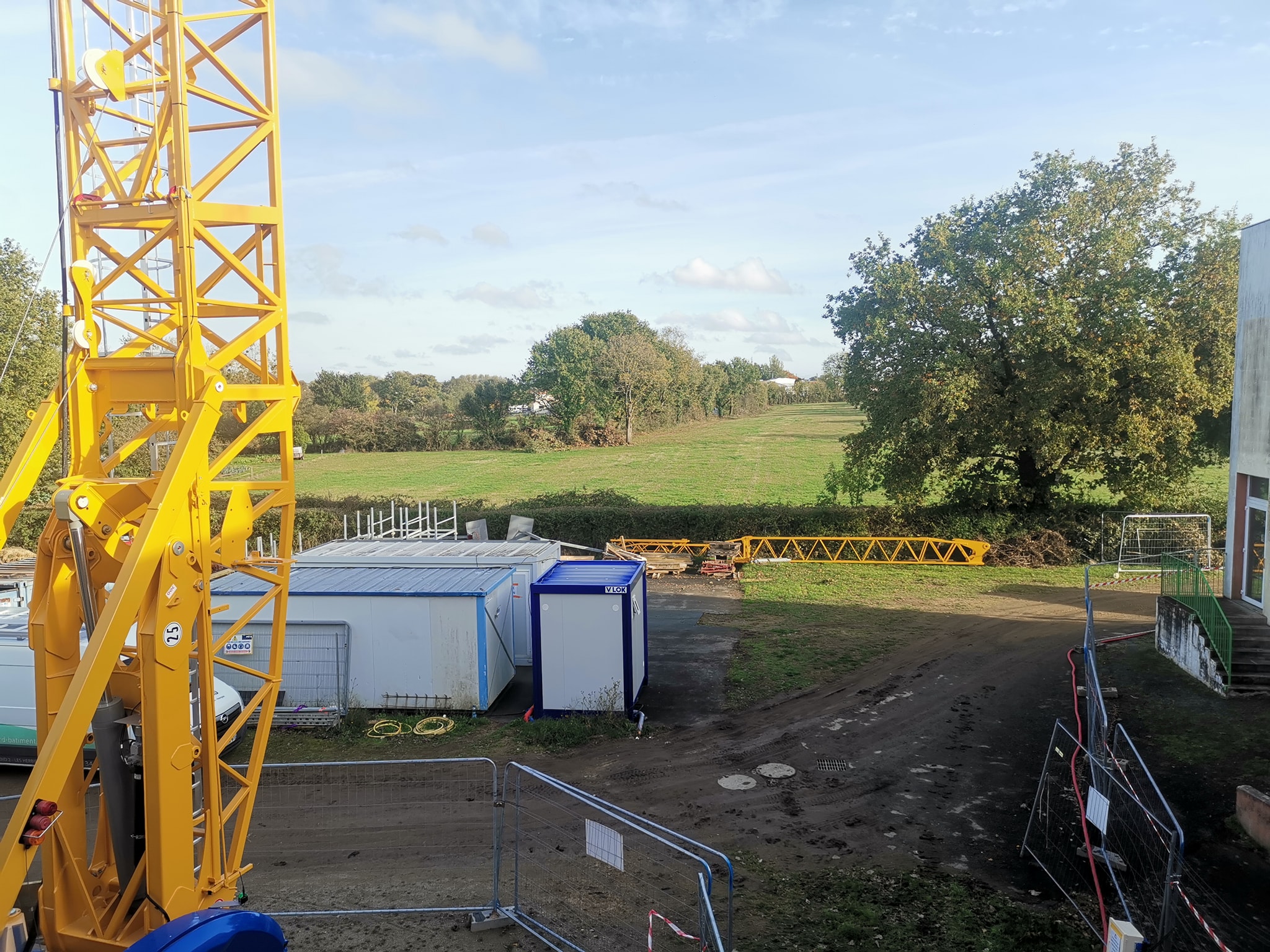

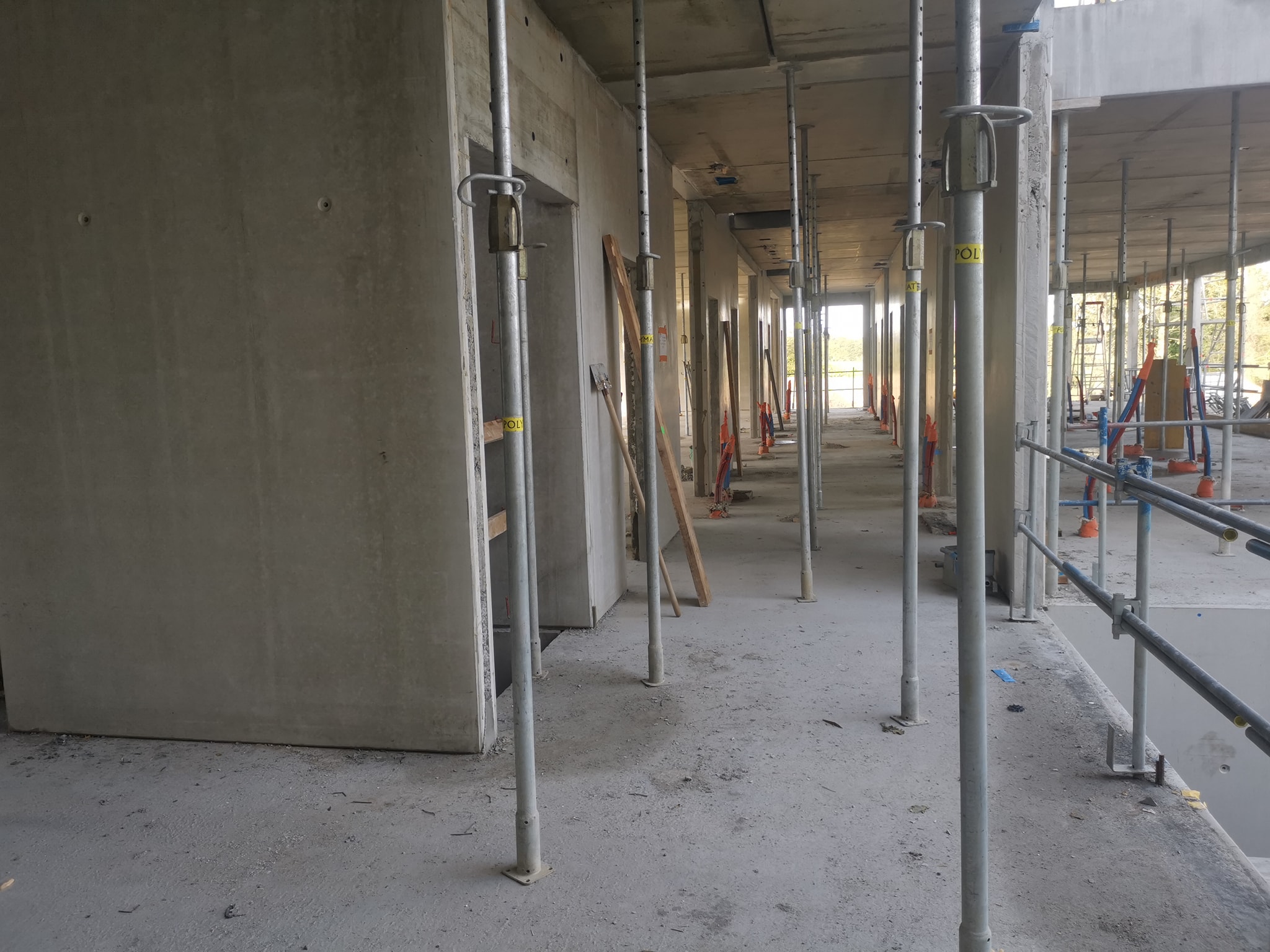

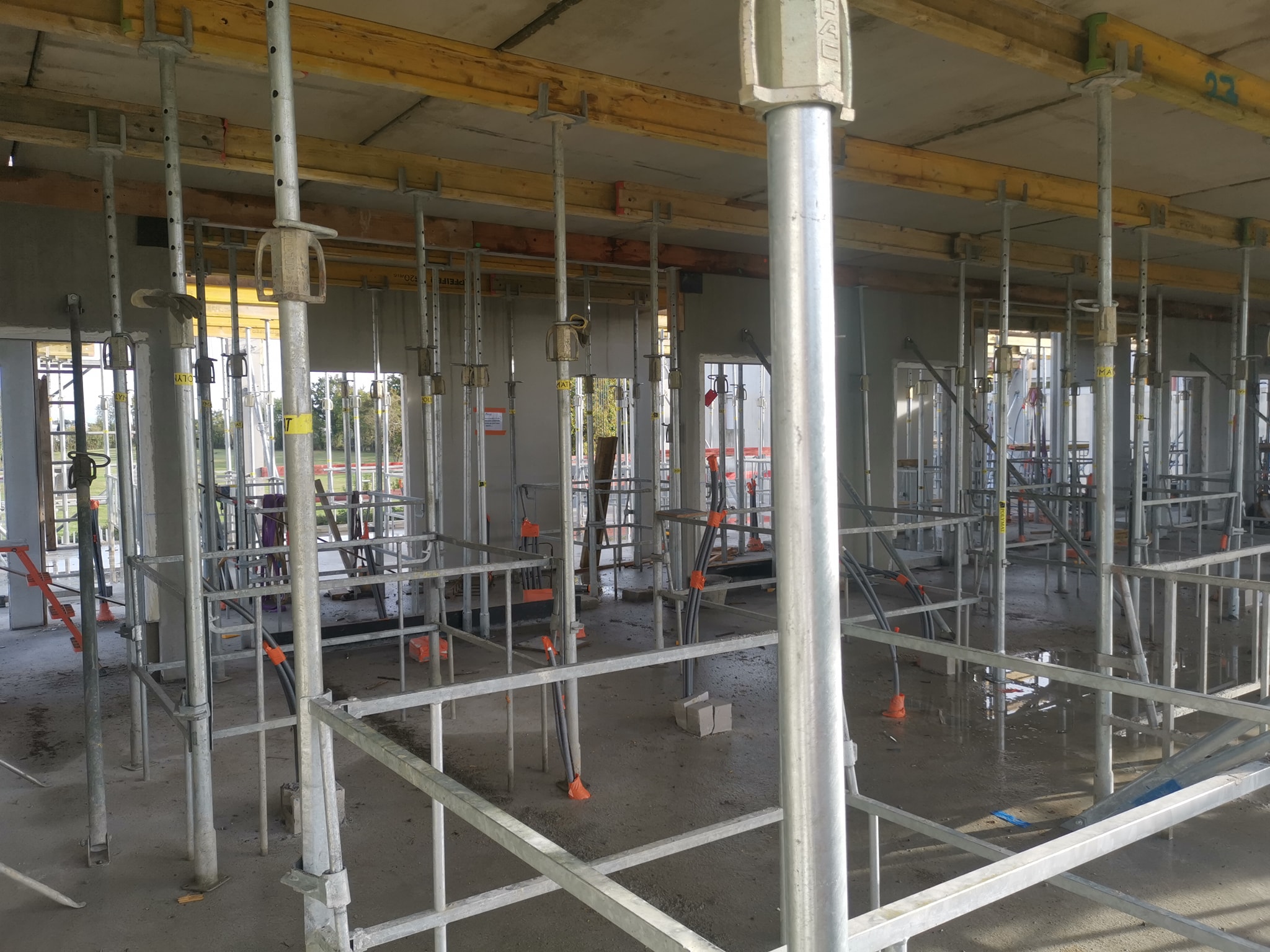

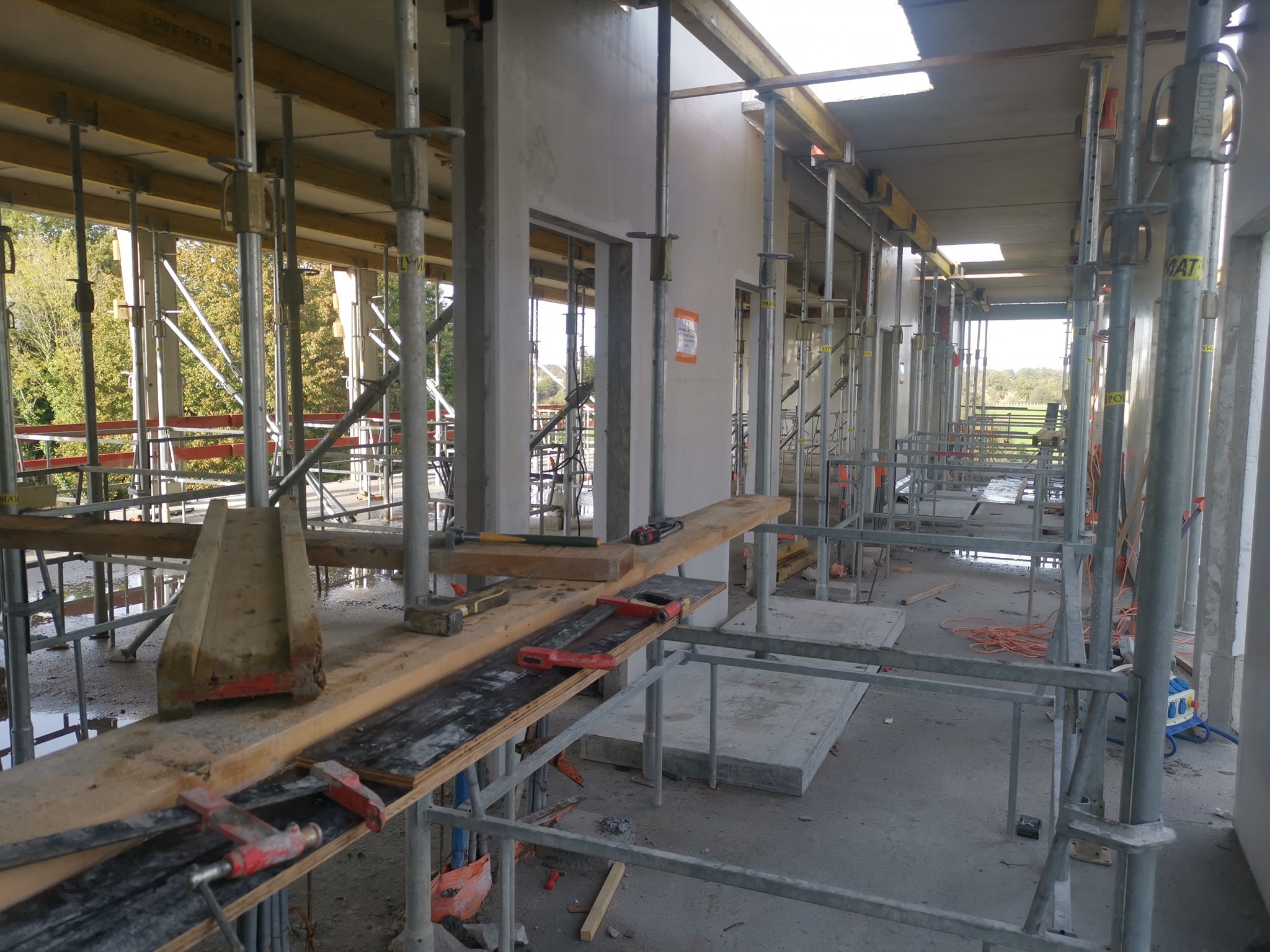

26 octobre 2021, visite du chantier.

Vue de la première chambre côté est

Vue de la dernière chambre côté ouest

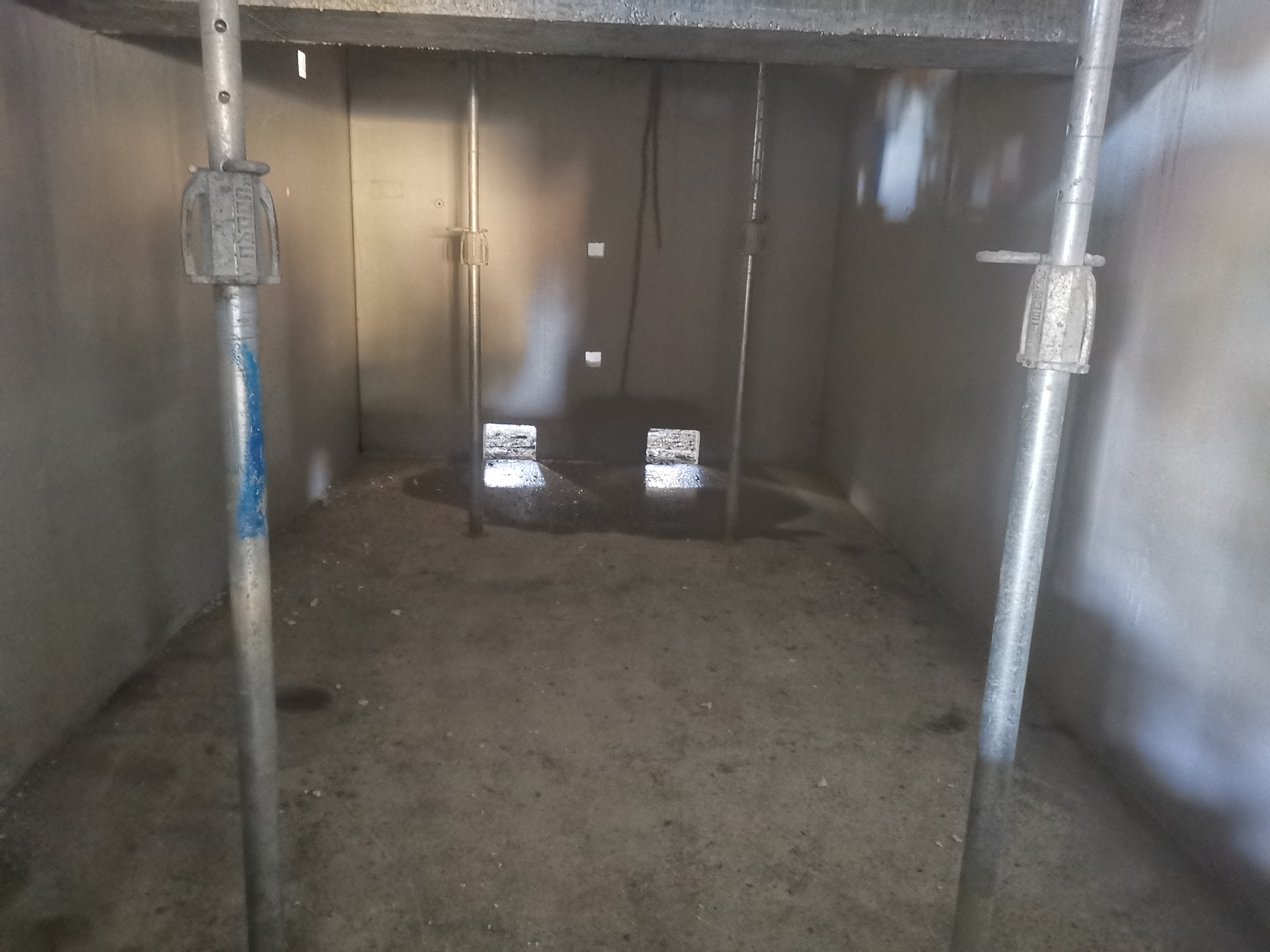

Le silo pour les granulés

Vue de l'entrée du couloir au rez-de-chaussée

Vue du couloir du 1er étage

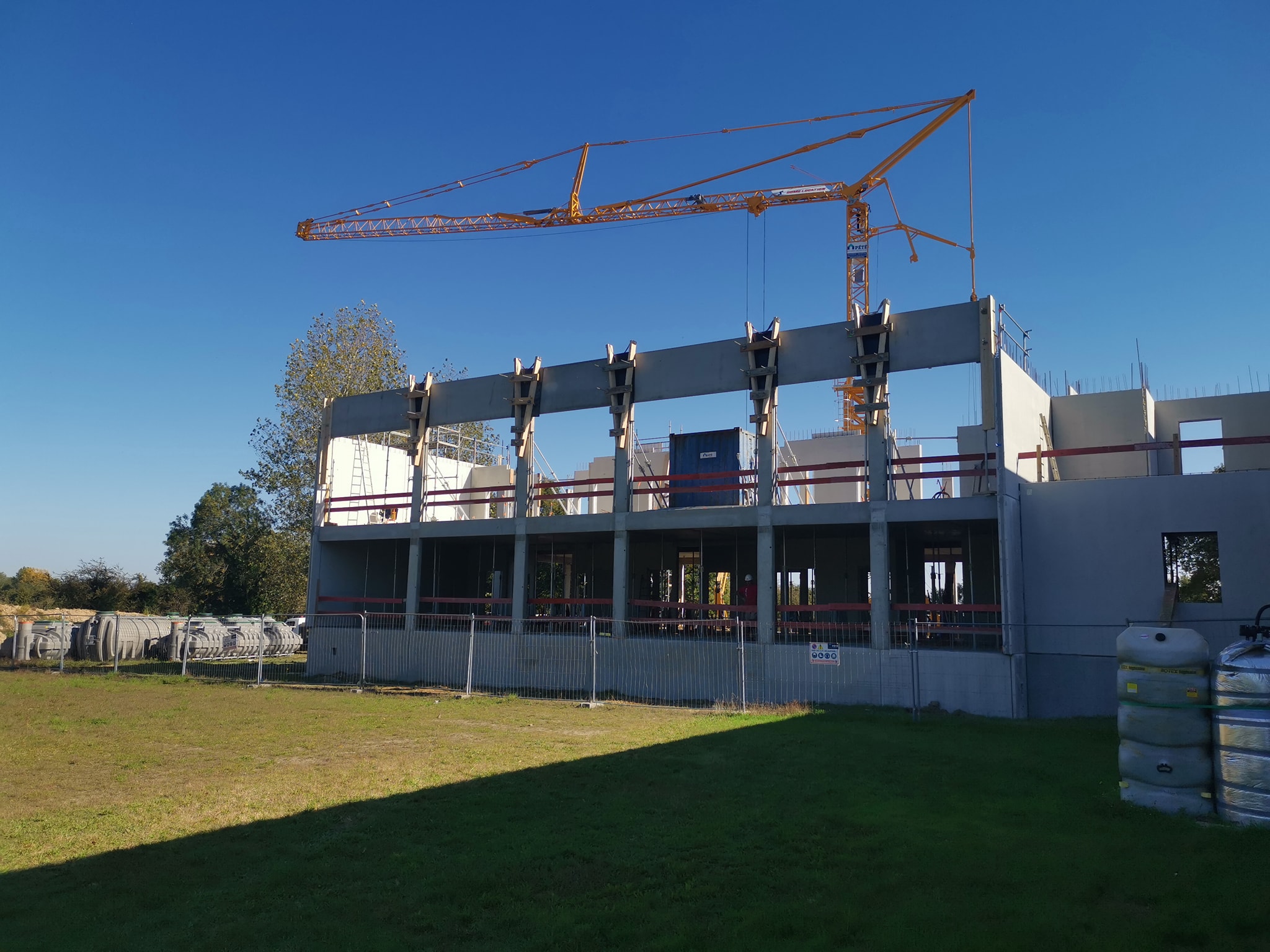

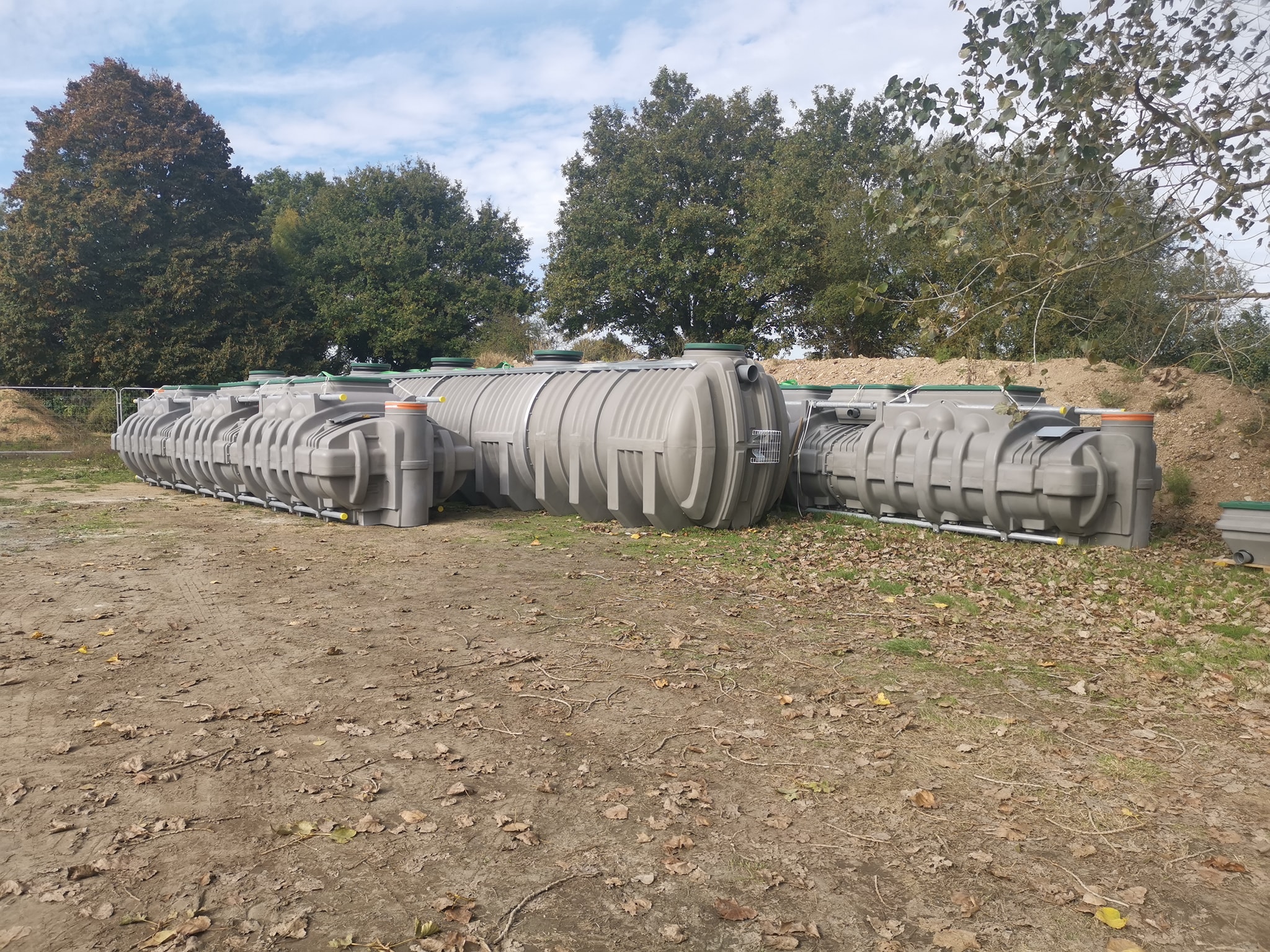

Vue des chambres du 1er étage
22 octobre 2021, livraison des pré dalles pour le plancher haut du 1er étage.

19 octobre 2021, le premier étage prend forme septiques et les fosses sont livrées.

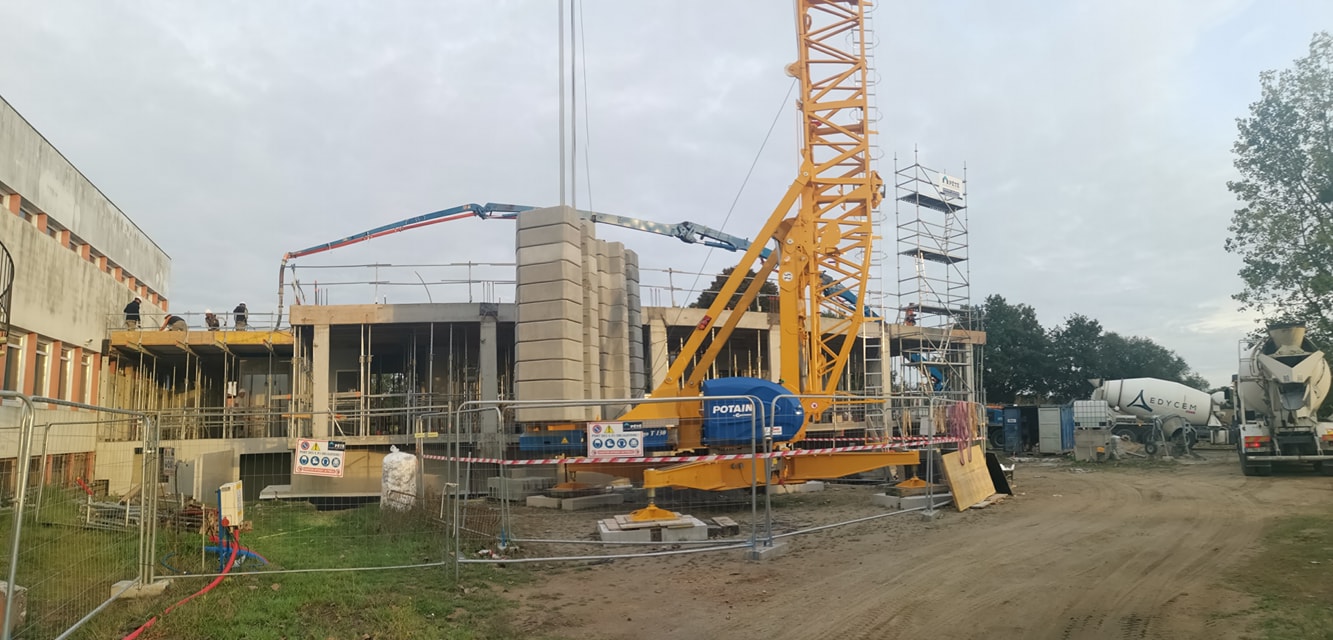

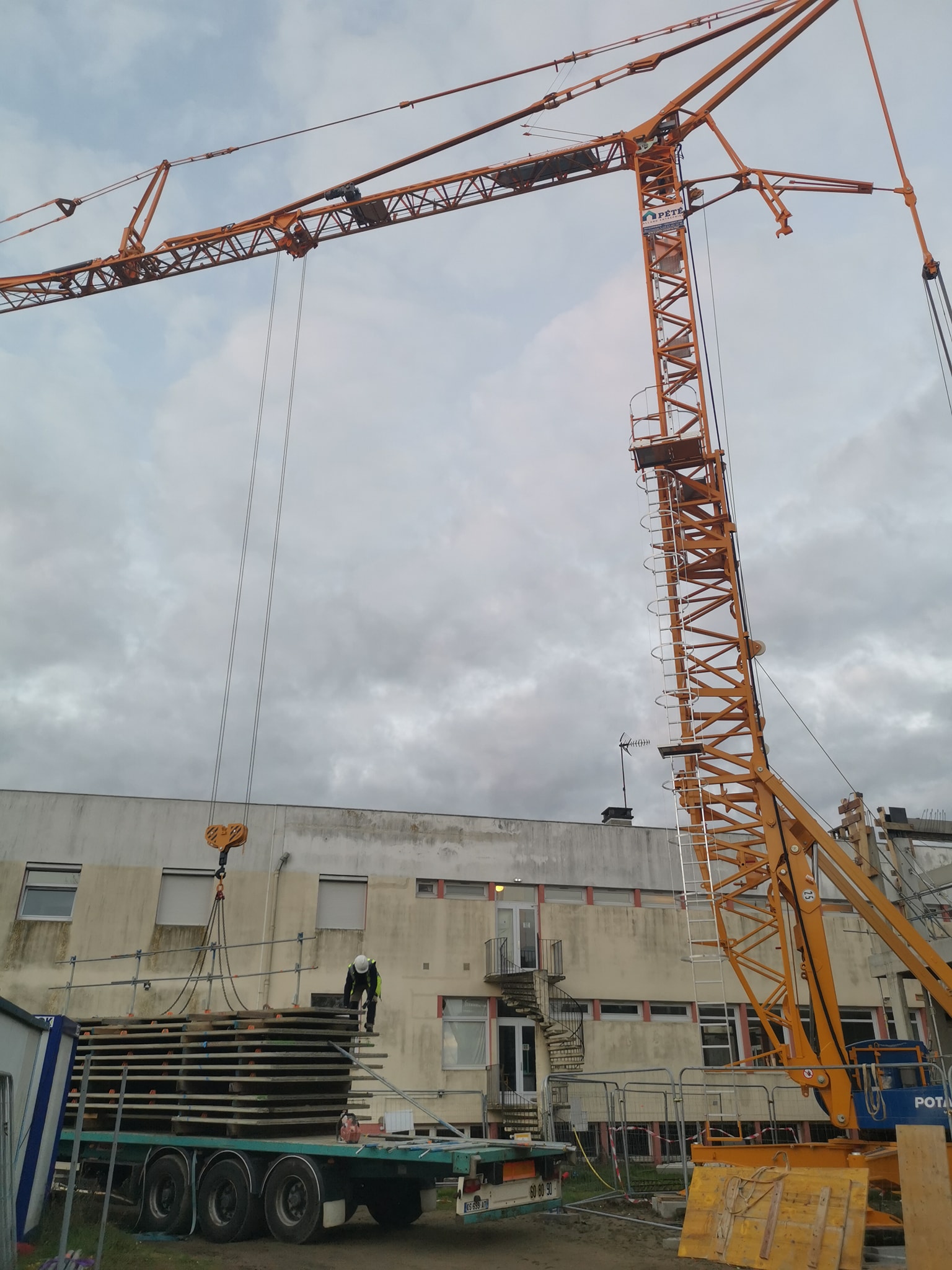

1er octobre 2021, la dalle du 1er étage est coulée ce vendredi matin.

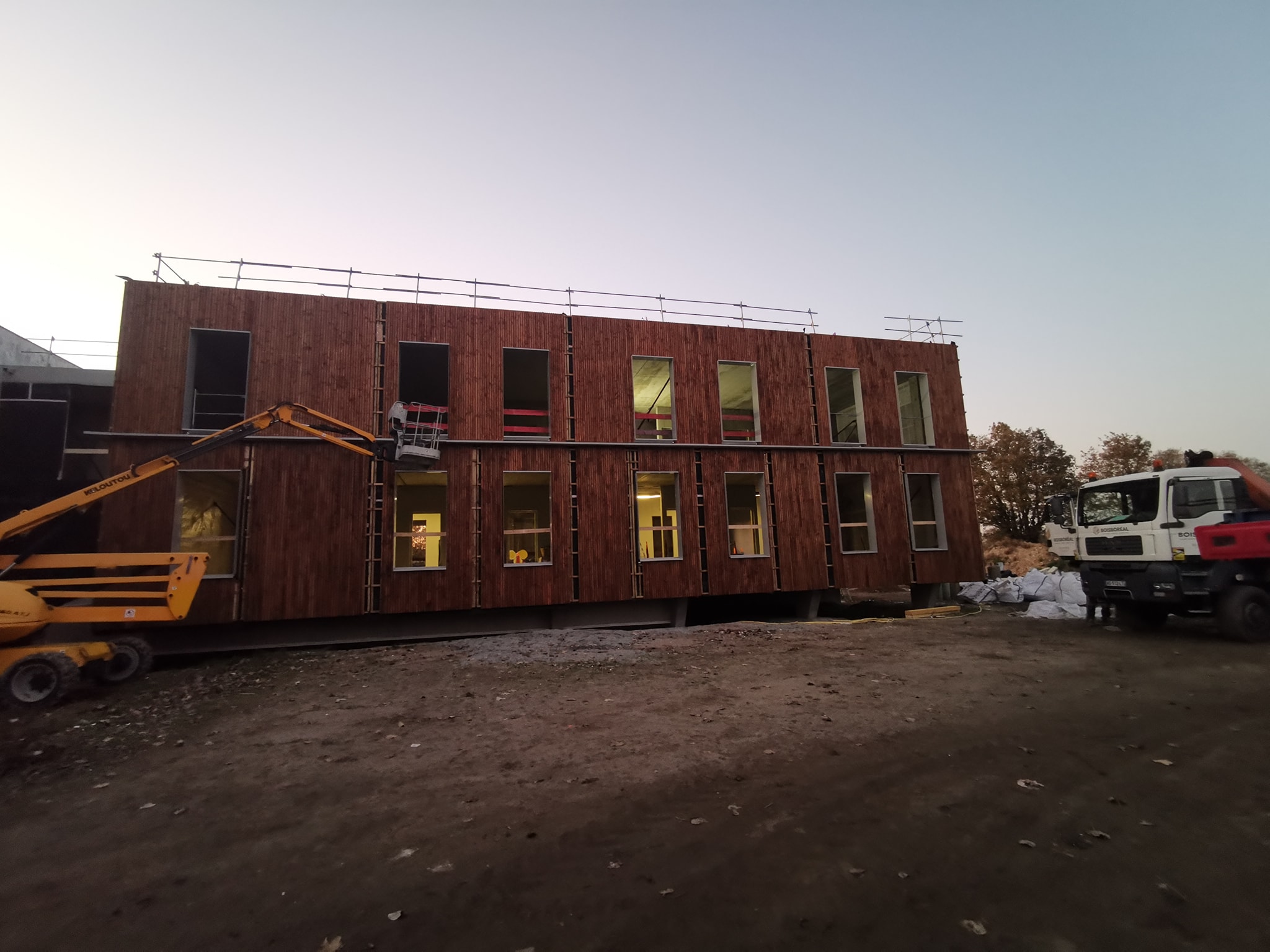

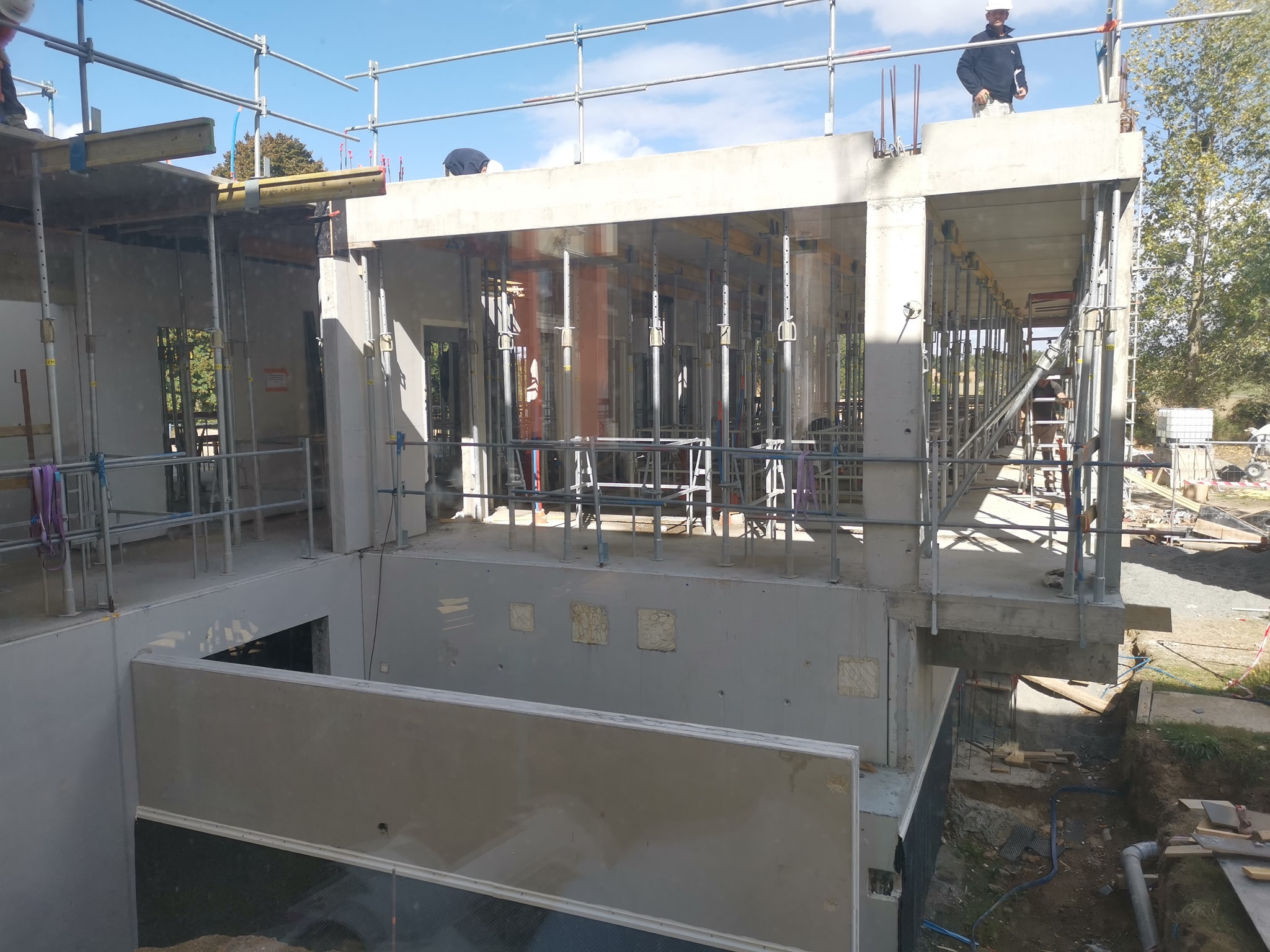

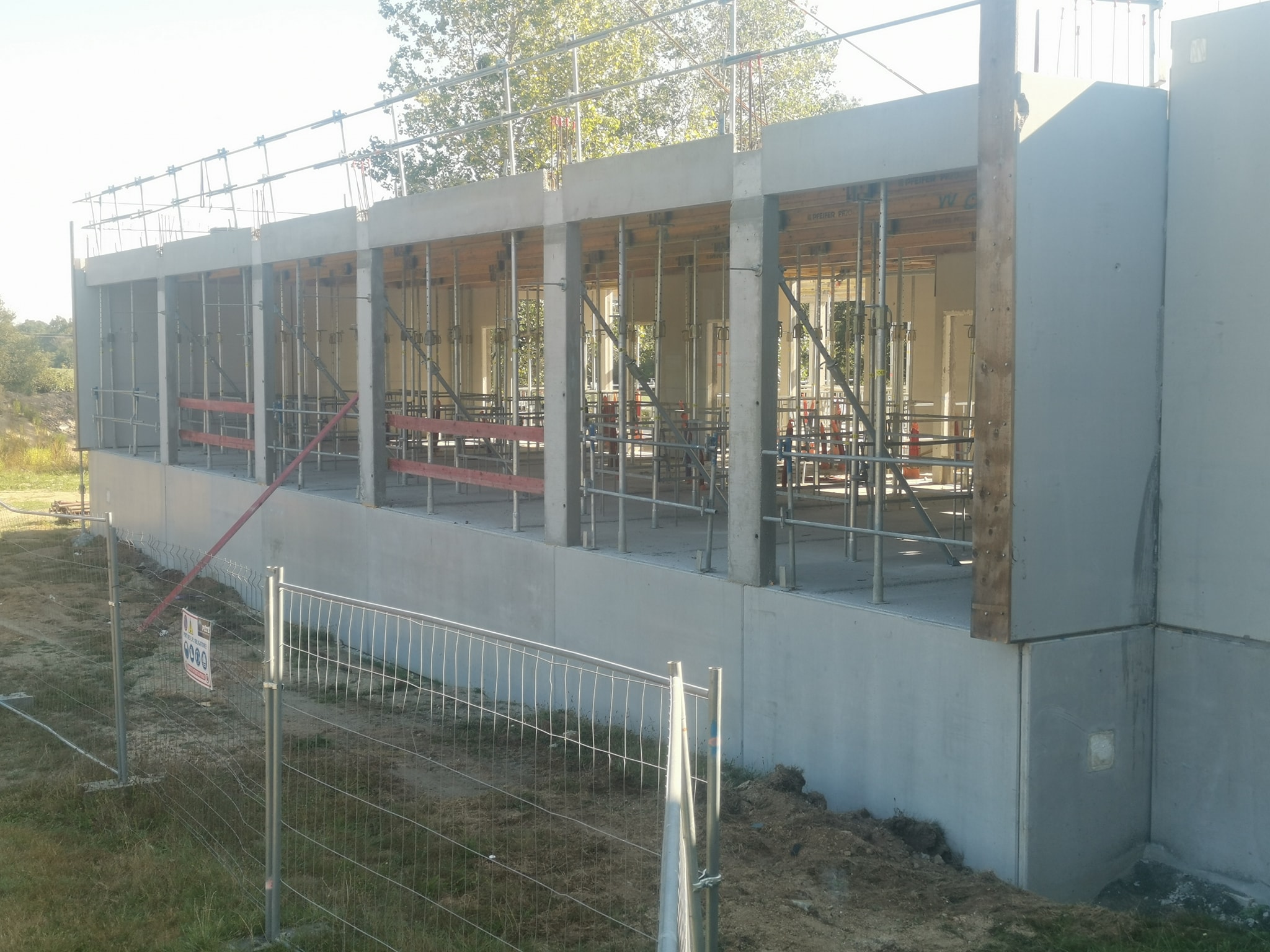

27 septembre 2021, les pré dalles du plancher haut du rez-de-chaussée s'installent, la dalle sera coulée dans la semaine.

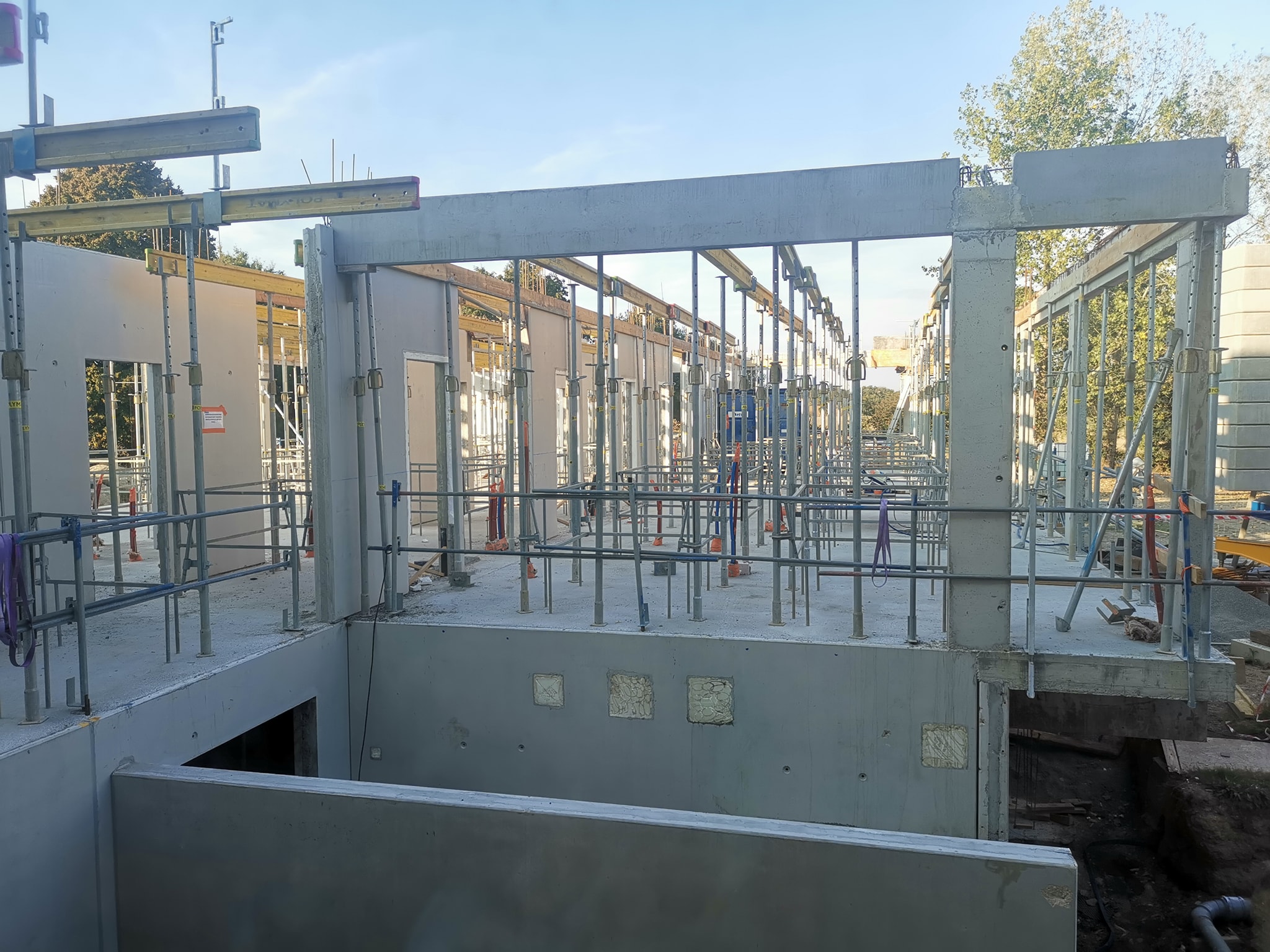

23 septembre 2021, une forêt d étais se prépare à accueillir les pré dalles du plancher haut du rez-de-chaussée.

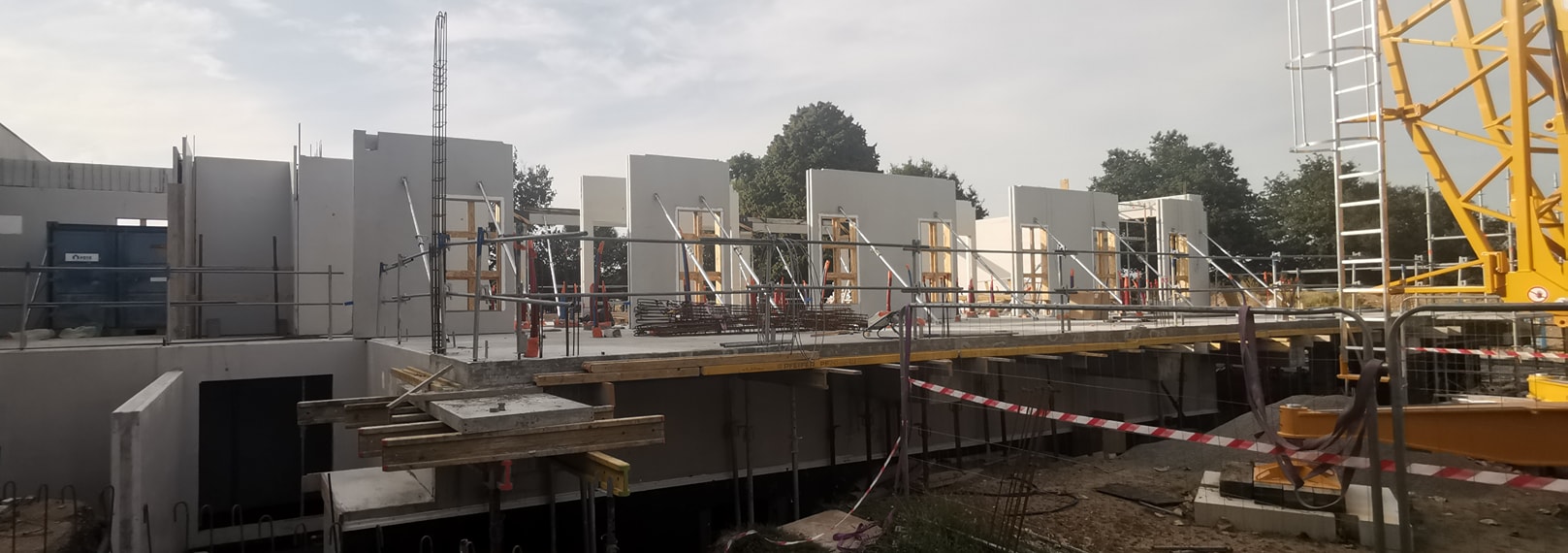

07 septembre 2021, le couloir intérieur prend forme petit à petit.

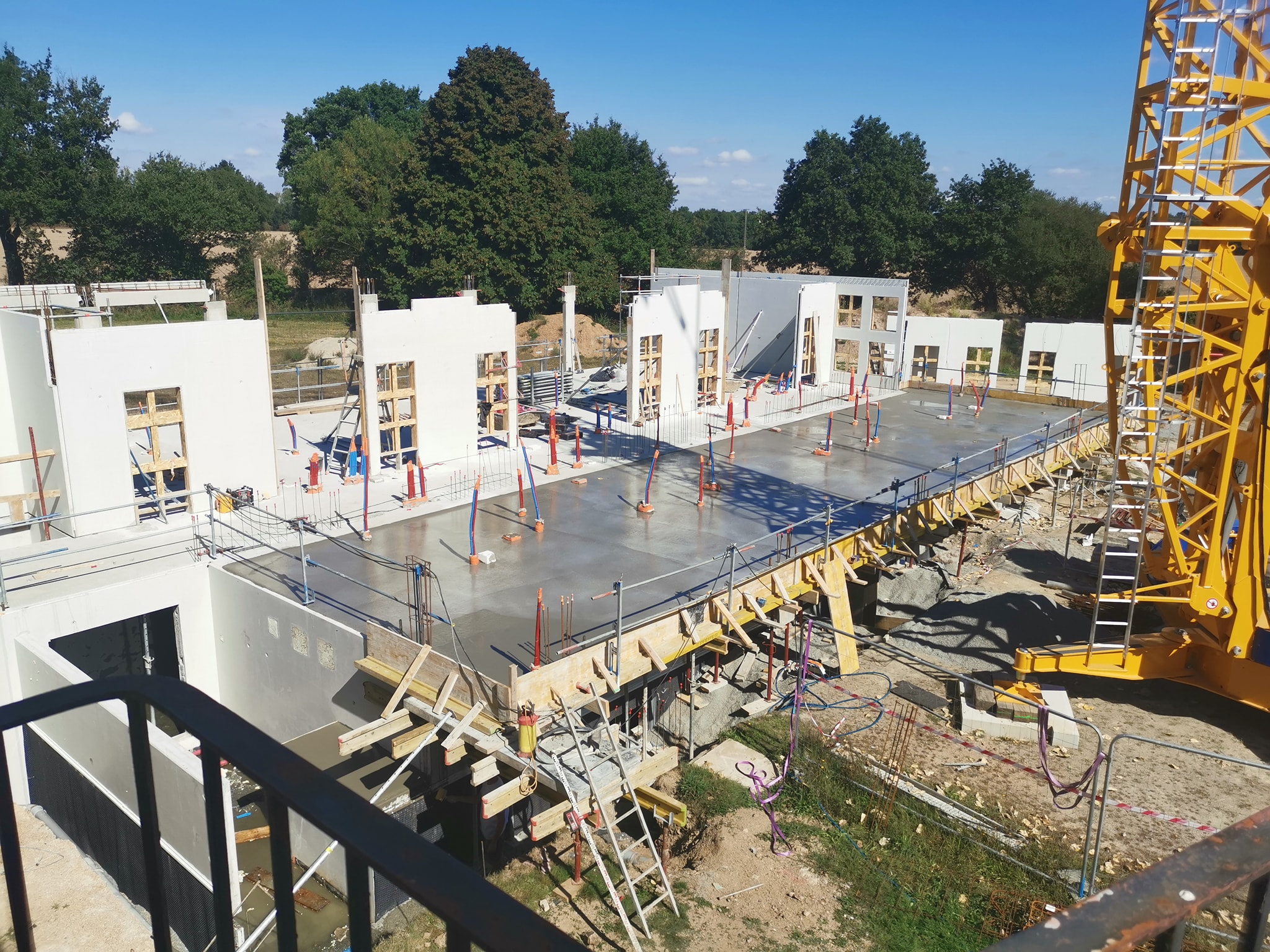

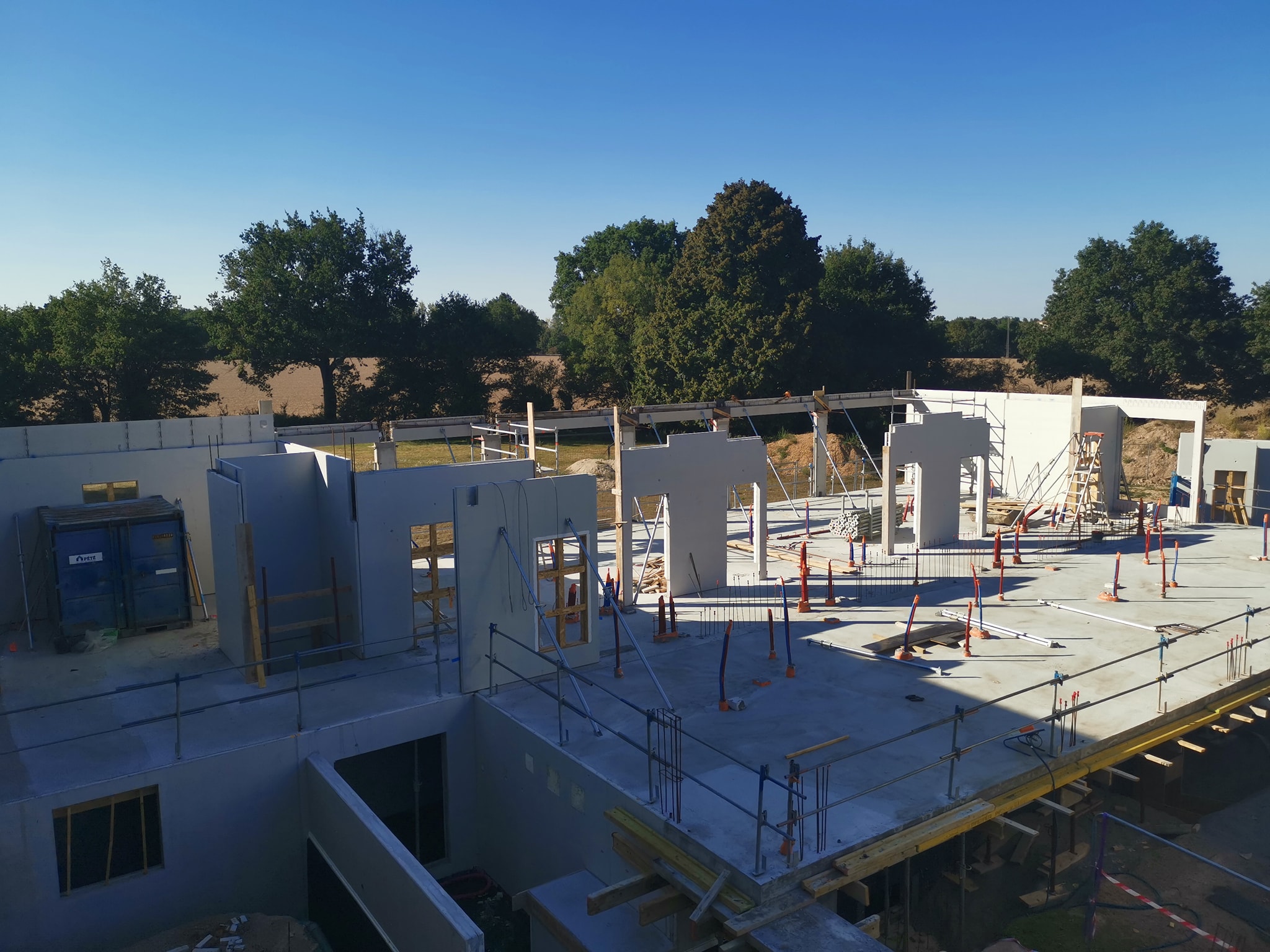

06 septembre 2021, coulage de la dalle du rez de chaussée

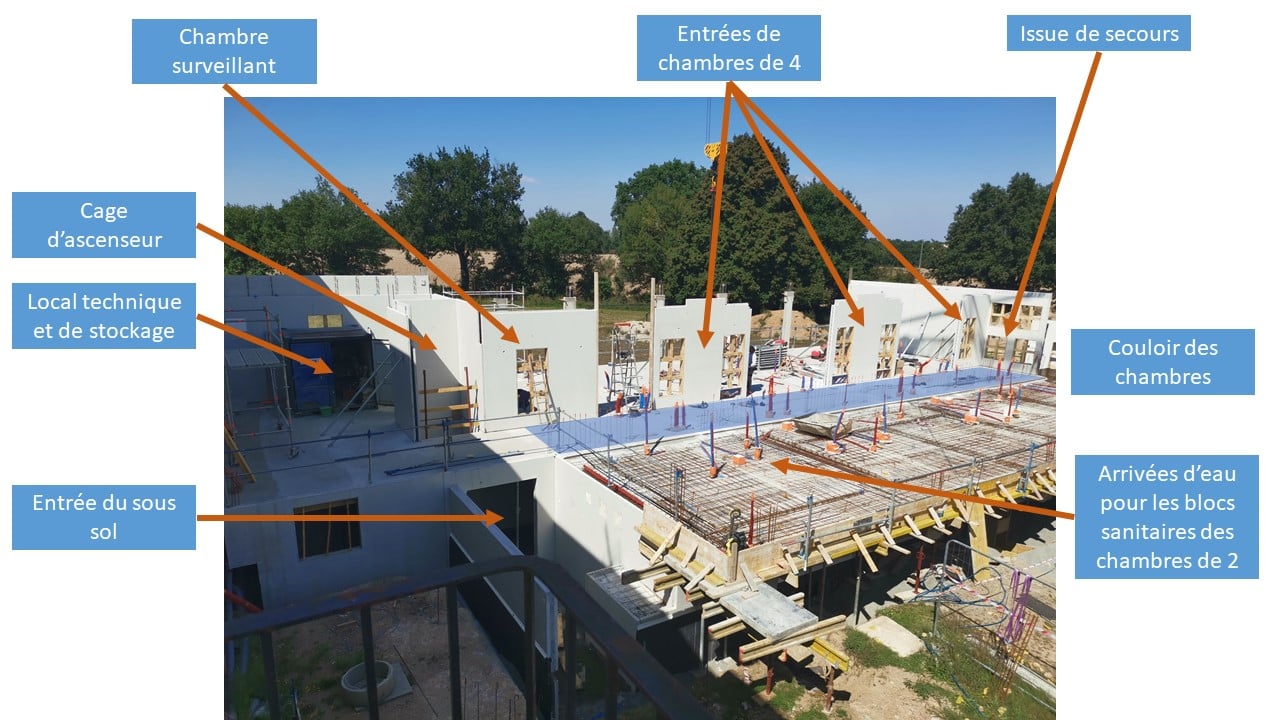

1er septembre 2021, les pré murs du rez de chaussée étant posés, on découvre l'organisation du nouvel internat

31 août 2021, le nouvel internat s'apprête à accueillir les pré murs du rez de chaussée.

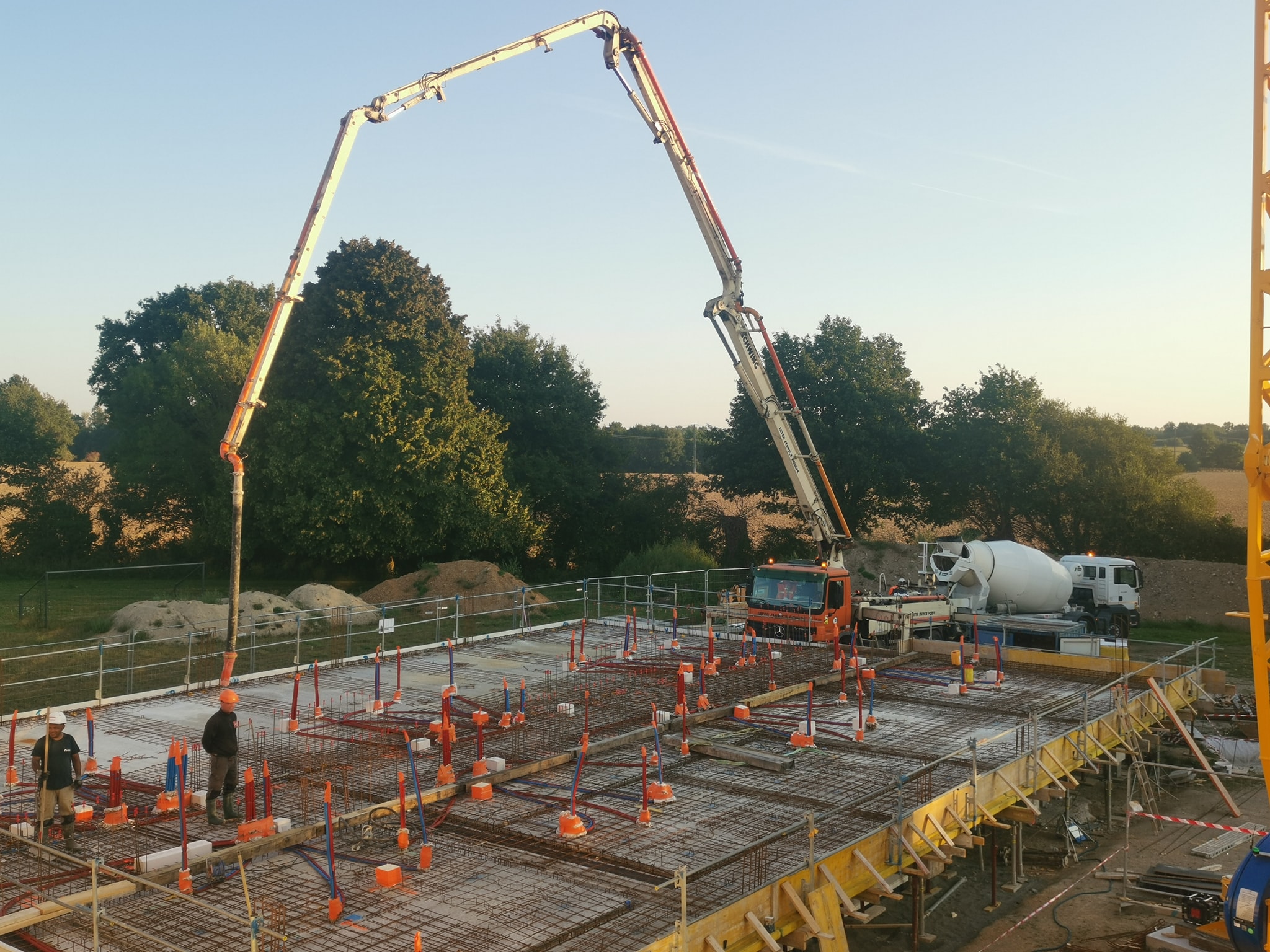

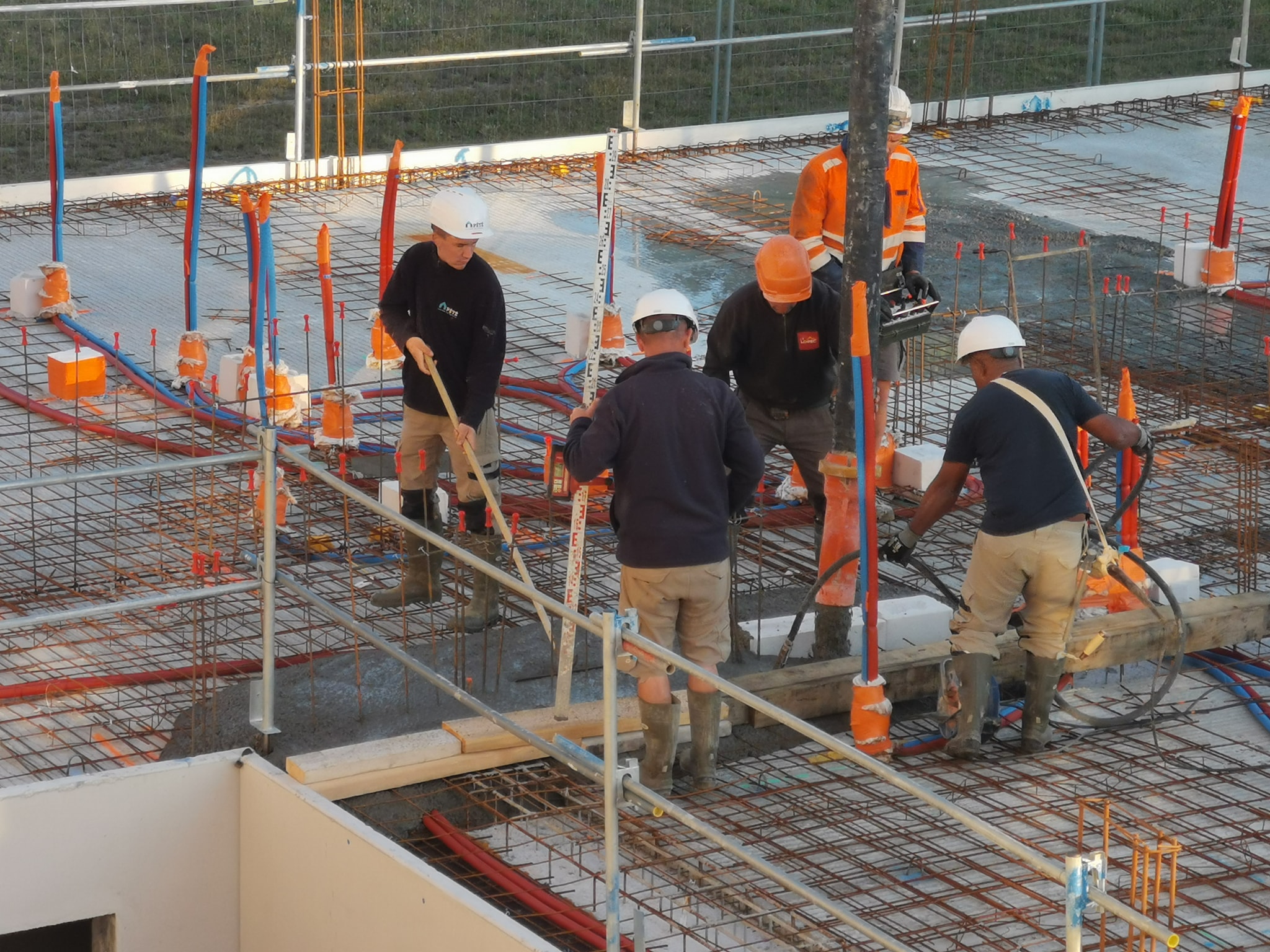

26 août 2021, coulage de la dalle du rez de chaussée

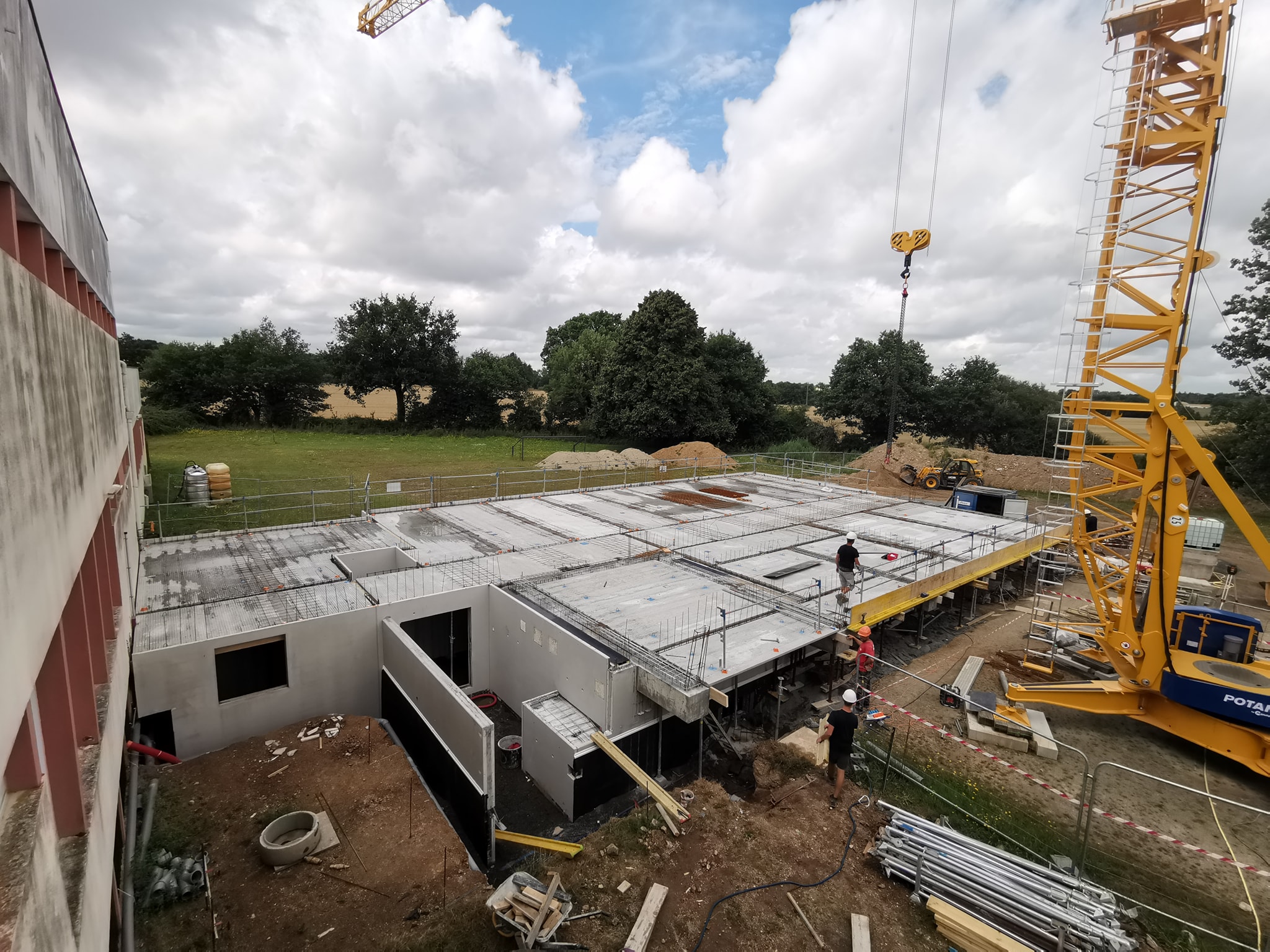

27 juillet 2021, les pré dalles du rez-de-chaussée sont posées cela donne une bonne idée de l'emprise du bâtiment.

juillet - août 2021, la rénovation de l'internat c'est aussi le changement de l'ensemble du système de sécurité incendie avec l'entreprise Ouvrard des Herbiers

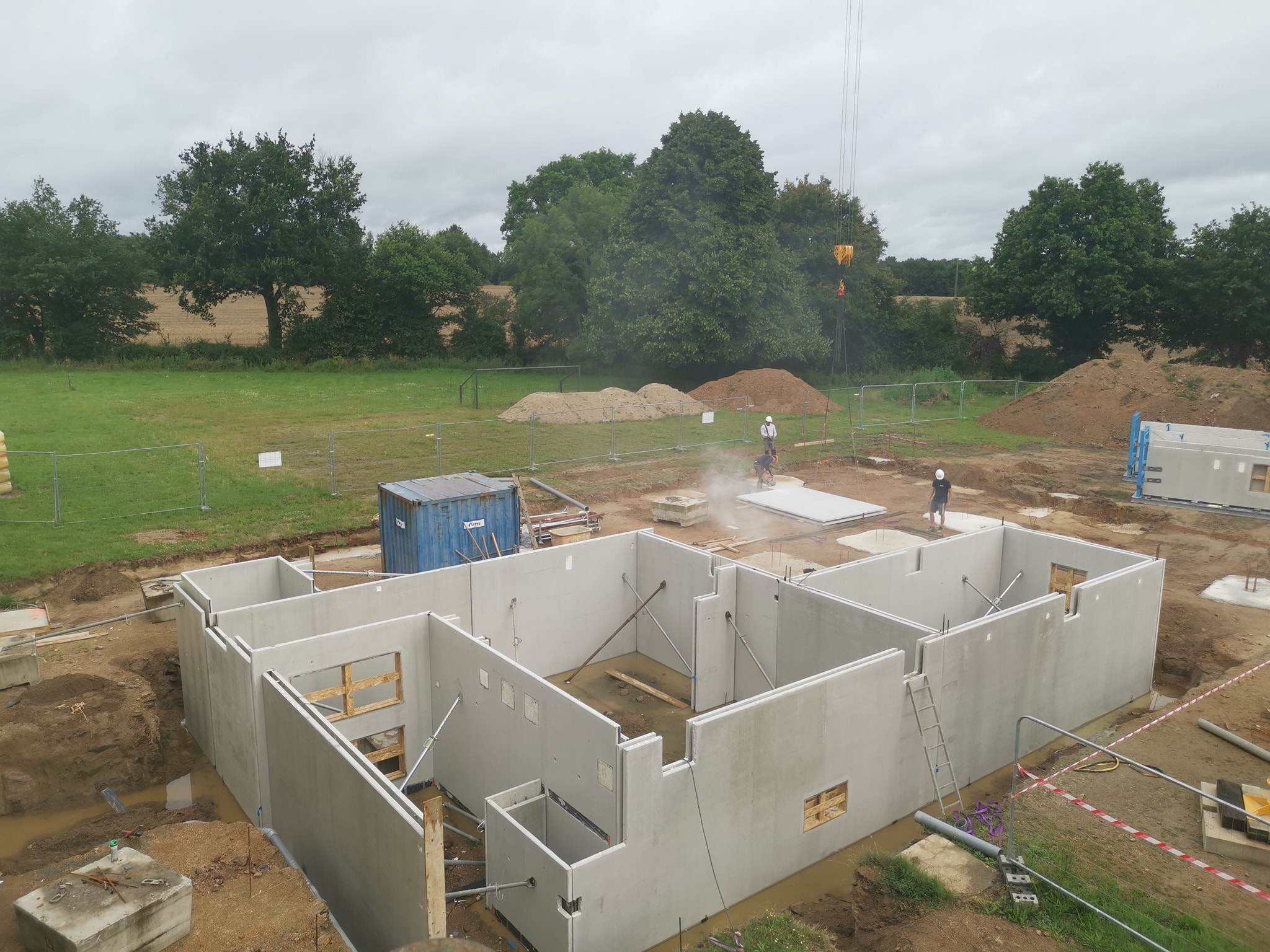

05 juillet 2021, pose des pré-murs du sous sol, on peut voir l'entrée, la chaufferie et le silo pour les pellets

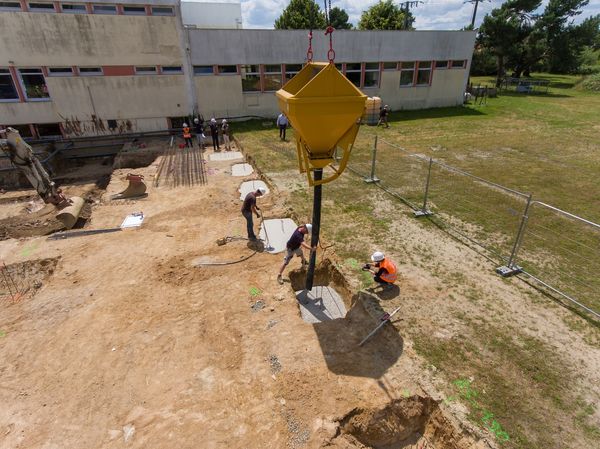

24 juin 2021, coulage des semelles de béton avec le ciment HOFFMANN
11 juin 2021, pose du panneau de chantier
